本文へ移動
Nの駅マークと5本の路線 会社設立の流れ路線図Kaisha Setsuritsu no Nagare Rosenzu
時間

会社設立の手順を入れ替えたら何駅戻る?順番を誤りやすい6つの場面と、入れ替えてよい順番

  • 更新
  • 制度・日数の確認日 2026年10月11日
  • 読む時間 約10分
  • 文:『会社設立の流れ路線図』編集部
会社設立の手順を入れ替えたら何駅戻る?順番を誤りやすい6つの場面と、入れ替えてよい順番

乗車案内この記事が扱う区間

区間N02 決める 〜 N08 登記申請
作業の目安順番を誤った場合の作り直し(印鑑・定款・書類)。戻る駅の数で作業の量が大きく変わるため、日数は示さない
待ちの目安引き返す先に公証役場があれば、案の点検と日取り決めをもう一度待つことになる(株式会社のみ。長さは役場しだい)
並行できる手順印鑑の注文と定款案づくり、申請書の下書きと公証役場の事前調査は、入れ替えても困らない組み合わせ

ここで挙げる場面は、順番の考え方を示すための典型例です。個別の扱いに迷う場合は、申請先の法務局や公証役場に確かめてください(2026年10月11日確認)。

この記事は、こんな人に向けて書いています

会社設立の準備を進めている途中で「あれ、この順番で合っていたかな」と不安になった人や、これから日程を組むにあたって、入れ替えるとまずい手順を先に知っておきたい人。誤ったときにどこまで戻ればよいのかも合わせて知りたい人に向けています。

会社設立の手順は、順番どおりに進めれば迷いません。けれども実際の準備では、予定の都合で先にできることから片づけたくなる場面が何度も出てきます。そのとき、入れ替えても困らない手順と、入れ替えると後で作り直しになる手順を見分けられるかどうかで、流れ全体の長さが変わります。

この記事では、順番を入れ替えやすい場面を6つ取り上げ、入れ替えた場合に路線図の何駅まで戻ることになるかを示します。戻る駅が1つで済むものもあれば、公証役場の駅までさかのぼるものもあります。最後に、入れ替えても困らない組み合わせもまとめました。

STATION N01入れ替えの重さは、戻る駅の数で測る

入れ替えの重さは、戻る駅の数で決まる

手順の順番を入れ替えたときの影響は、「どの駅まで戻って作り直すか」で測ると比べやすくなります。戻る先が自分の作業の駅だけなら、作り直しの手間はあっても日程への影響は限られます。戻る先が公証役場のような待ちの駅をまたぐと、待ちの時間がもう一度かかり、会社設立の流れは大きく延びます。

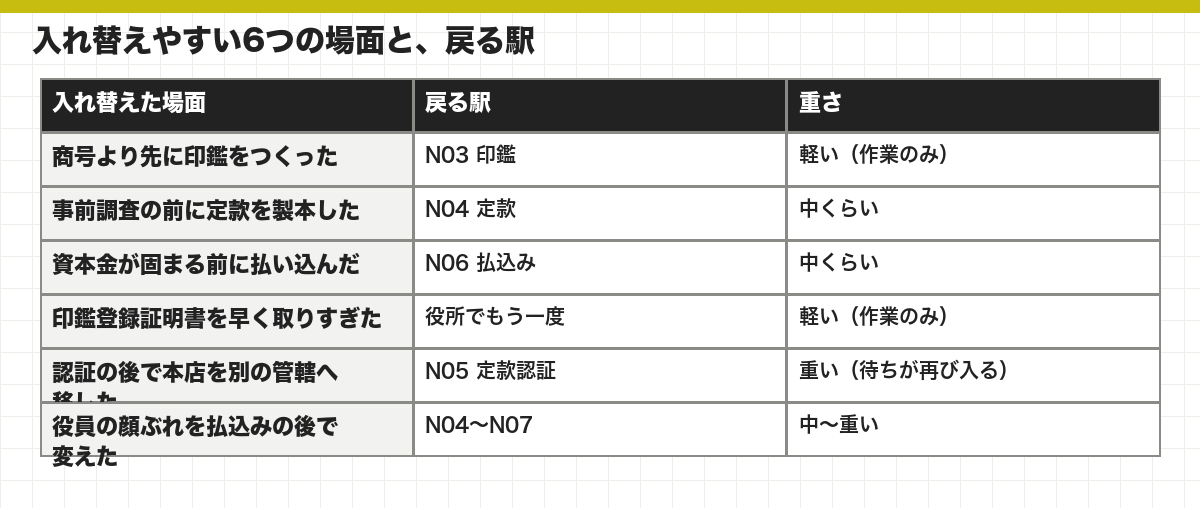

入れ替えやすい6つの場面と、戻る駅
入れ替えやすい6つの場面と、戻る駅

表のとおり、重さを決めるのは「戻る先に待ちの駅があるかどうか」です。株式会社の場合、公証人の認証を経た定款は、会社ができあがるまでは基本的に書き換えられません(会社法30条2項)。そのため、公証役場の駅を過ぎてから定款の中身に関わる入れ替えが見つかると、戻りが重くなります。

反対に、公証役場の駅より前で気づけば、たいていは定款の案を直すだけで済みます。順番の誤りは、早く気づくほど戻る駅が少なくて済む、というのがこの記事全体を通じた結論です。以下、6つの場面を駅の順に見ていきます。

なお、ここでいう「戻る」は、路線図の上で前の駅の作業をもう一度やり直すことを指します。流れの順番そのものが変わるわけではなく、同じ線路を少し引き返して、もう一度同じ駅を通り直すイメージです。引き返す距離が短いうちに気づけるよう、各駅を出る前に「次の駅に渡すものがそろっているか」を確かめる習慣をつけておくと、会社設立の準備は安定します。

STATION N02場面1 商号を決める前に印鑑を注文した

商号より先の印鑑は、作り直しの1駅

会社設立の流れの中で、いちばん起こりやすく、いちばん戻りが軽いのがこの場面です。会社の印鑑には商号を彫るので、商号が変われば印鑑は作り直しになります。戻る先はN03の印鑑の駅だけで、待ちの駅をまたがないため、会社設立の流れ全体への影響は小さく済みます。

商号が変わる理由として多いのは、同じ所在場所に同じ商号の会社があると分かった場合です。住所も名前もまったく同じ会社が先に登記されていれば、後から同じ名前は登記できない――商業登記法27条の定めです。この確かめを印鑑の注文より前に置けば、場面1はほぼ防げます。

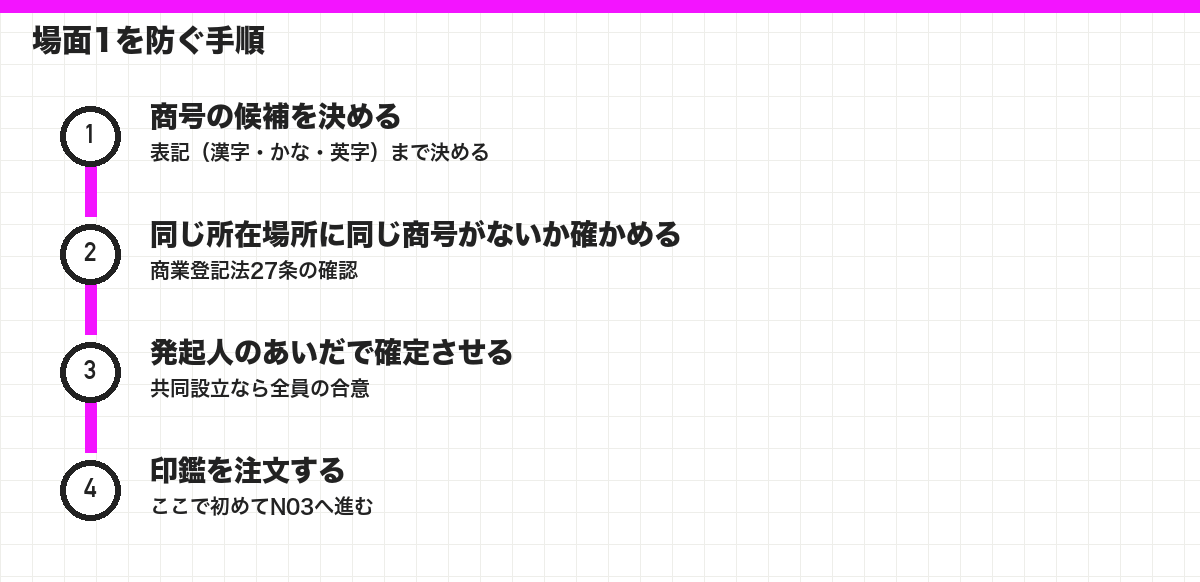

場面1を防ぐ手順
場面1を防ぐ手順

印鑑の作り直しは費用と仕上がり待ちの日数がもう一度かかるだけですが、法務局に印鑑を届け出る予定があるなら、仕上がりが申請の日に間に合うかどうかを確かめ直す必要があります。印鑑選びそのものは、姉妹サイトのテーマ「会社設立の印鑑」に任せます。

なお、商号の表記ゆれ(全角と半角、「・」の有無など)も、印鑑と定款と登記書類で揃っていないと作り直しの原因になります。商号の駅を出る前に、表記を一つに決めて書き留めておくのが、入れ替えを防ぐ地味ですが確実な手順です。

STATION N03場面2 事前調査の返事を待たずに定款を製本した

事前調査の前の製本は、定款の駅に戻る

株式会社の定款は、認証の本番より前に、案の段階で公証役場の点検を受けます。送るのは定款の案と実質的支配者の申告書で、手段はメールやFAXなどです。流れの上ではこの返事が次の作業の合図になりますが、それを待たずに定款の原本を印刷・製本し、署名や押印まで済ませてしまうのが場面2です。

事前調査で修正の指摘があれば、原本はつくり直しになり、N04の定款の駅に戻ります。ただ、この段階ではまだ認証を受けていないので、戻る先は案を直す作業だけで済みます。紙の定款なら、原本を2通(実務では謄本用を含めて通常3通)用意し直す手間が加わります。

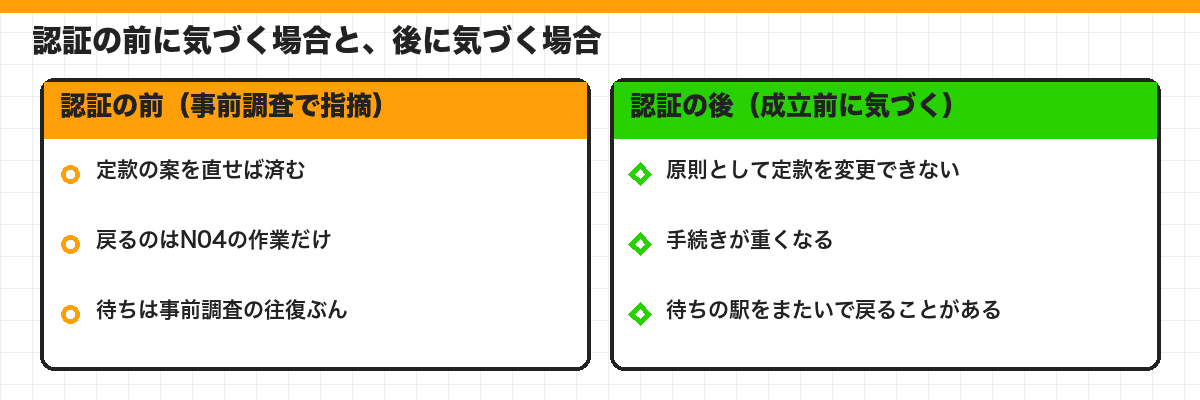

認証の前に気づく場合と、後に気づく場合
認証の前に気づく場合と、後に気づく場合

場面2を防ぐには、事前調査の返事が来てから原本を整える、という順番を守るだけです。待っているあいだは、払込みに使う口座の確認や登記申請書の下書きのように、定款の内容が固まっていれば進められる手順にあてれば、会社設立の流れは止まりません。条文の文面づくりは、姉妹サイトのテーマ「登記・定款・登記申請書の書き方」で扱います。

STATION N04場面3 資本金の額が固まる前に払い込んだ

資本金が固まる前の払込みは、日付と金額の整合に注意

会社法34条の考え方では、出資金の入金は、株式を引き受けた発起人が、引受けのあとすみやかに全額を入れるものです。定款で資本金の額や発起人ごとの出資額が固まる前に、予定の金額を先に入金してしまうのが場面3です。

入金したことは、登記に添える証明の書面で示すことになっています(商業登記法47条2項5号)。その書面は払込みの日付と金額を伴うため、定款に書いた金額と入金した金額が合わなかったり、日付の前後関係が説明しにくかったりすると、書類を整え直すことになります。定款の作成より前の入金をどう扱うかは取り扱いが分かれる論点なので、迷う場合は申請先の法務局に確かめてください。

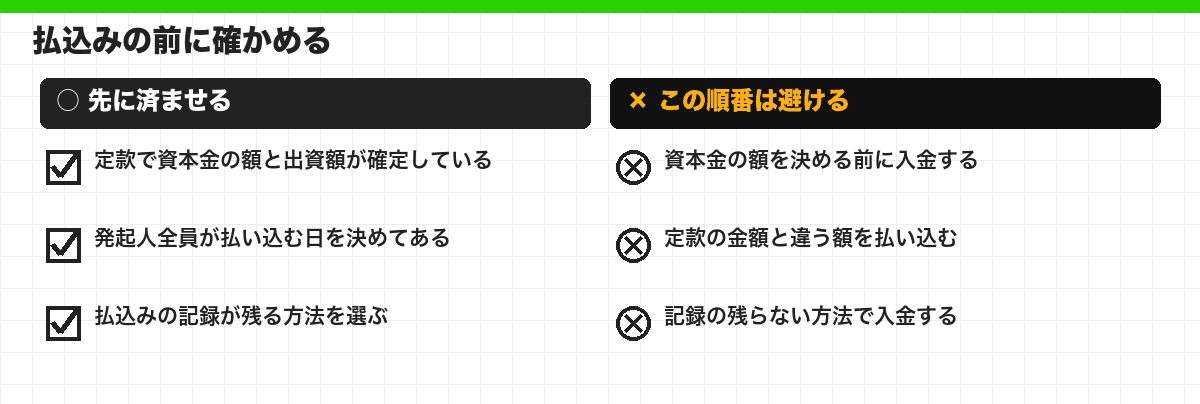

払込みの前に確かめる
払込みの前に確かめる

共同で設立する場合は、一人ひとりの払込みが定款の出資額と合っているかも確かめます。誰か一人の金額が違うだけで、払込みを証する書面がまとまりません。払込みのタイミングの考え方は、資本金 払込 タイミングのカテゴリーで詳しく扱っています。

場面3は、会社設立の流れを急ぐときほど起こりやすい入れ替えです。定款の駅で数字を固め、それから払い込む、という順番を一度だけ確かめておけば防げます。

STATION N05場面4 印鑑登録証明書を早く取りすぎた

証明書を早く取りすぎると、取り直しになる

場面4は「先にやっておけば安心」という気持ちから起こる入れ替えで、流れの前半でよく見られます。公証役場で使える発起人の証明書は、発行から3か月を過ぎていないものだけです(日本公証人連合会)。会社印の届出に添える代表者の証明書も、作られてから3か月までという線が商業登記規則9条に引かれています。

準備の初めに証明書を取っておき、その後に公証役場の日程や申請の日がずれると、使う日の時点で期限を過ぎてしまうことがあります。この場合に戻るのは駅ではなく、役所の窓口への用事が一つ増えるだけですが、平日に時間がとりにくい人には軽くない手間です。

3か月の数え方については、司法書士事務所が具体例つきで解説しています。たとえば作成日が9月12日の証明書なら、12月12日まで使える、という数え方です。どの窓口で何日に使うかを先に決め、その日から逆算して取りに行くのが、この入れ替えを防ぐ手順です。

並行できる印鑑登録証明書の取得と、印鑑の仕上がり待ち・定款案づくり。使う日から逆算した日に取りに行けば、他の手順と重ねられます。

順番を入れ替えると困る公証役場の日程も申請の日も見えないうちに、準備の初めに証明書を取ってしまうこと。

証明書を何通取るかも合わせて確かめておくと、取り直しの手間をさらに減らせます。どの書類が何通要るかは、姉妹サイトのテーマ「会社設立の必要書類」で確かめてください。

STATION N06場面5・6 認証の後に本店や役員を変えた

認証の後の変更は、待ちの駅まで戻ることがある

6つの場面のうち、流れへの影響がいちばん重いのが場面5です。認証の担当は、本店を受け持つ法務局・地方法務局に属する公証人です(公証人法57条)。そのため、認証のあとで本店を別の法務局の受け持ち地域へ移すと、新しい地域の公証人のもとで認証を受け直す必要がある、と日本公証人連合会は説明しています。

こうなると会社設立の流れはN05まで引き返し、点検と日取りの待ちを最初から繰り返します。手数料も改めてかかります。本店をどこに置くかは、印鑑の注文と同じくらい早い時期に決め切っておくべき事項だということです。

合同会社の場合は定款の認証がないため、本店の変更で公証役場まで戻ることはありません。ただ、定款と登記書類の書き直しは必要で、申請先の法務局が変われば、管轄の確かめからやり直すことになります。会社の形にかかわらず、本店は流れの早い段階で固めておくほうが、後ろの手順が軽く済みます。

場面6は、役員の顔ぶれを途中で変える入れ替えです。定款に取締役の名前を書いておくと、出資がすべて済んだ瞬間にその人たちが選ばれたものとして扱われます(会社法38条4項)。定款に役員を書いたあとで顔ぶれを変えたくなると、認証の前なら定款の案を直せば済みますが、認証の後や払込みの後では手続きが重くなり、書類の駅まで含めて作り直しが広がります。

注意 場面5と6は、公証役場の駅を過ぎてから気づくと戻りが重くなる入れ替えです。本店と役員は、事前調査に定款の案を送る前に、発起人のあいだで確定させておきましょう。

定款には書かず、入金が済んでから発起人が選ぶやり方も条文上用意されています(会社法38条1項)。どちらの方法をとるかで、役員を決める締め切りが変わります。締め切りの考え方は、事前準備 決めることのカテゴリーで扱っています。

STATION N07入れ替えても困らない組み合わせ

入れ替えても困らない手順は、重ねてよい

ここまでとは逆に、流れの中には順番を入れ替えても困らない組み合わせもあります。見分け方は単純で、二つの手順のあいだに「受け渡し」がなければ、どちらを先にしてもかまいません。会社設立の手順を並べ替えるときは、この組み合わせを使って待ちの区間を埋めていきます。

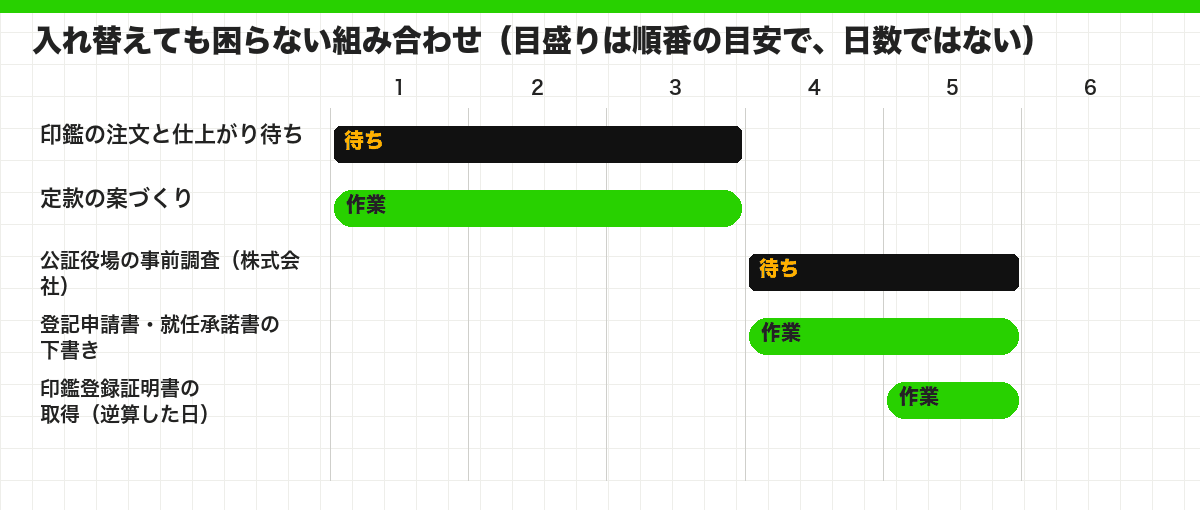

入れ替えても困らない組み合わせ(目盛りは順番の目安で、日数ではない)
入れ替えても困らない組み合わせ(目盛りは順番の目安で、日数ではない)
  • 印鑑の注文と定款の案づくり(商号が決まっていれば、どちらを先にしてもよい)
  • 公証役場への最初の連絡と定款の案の仕上げ(案が7割ほどでも、行き先の確認や流れの問い合わせはできる)
  • 登記申請書の下書きと事前調査の待ち(定款の内容が固まっていれば下書きは先に書ける)
  • 申請の方法(窓口・郵送・オンライン)の選択と書類づくり(方法の選択は書類の中身に影響しない)

これらは、順番を入れ替えても受け渡しが崩れない組み合わせです。会社設立の流れの中で並べ方を工夫できるのは、主にこの部分です。順番を入れ替えると困る手順を守りつつ、困らない手順を待ちの区間に寄せていけば、全体は自然に短くなります。手順の前後関係そのものの考え方は、手順 順番 並行のカテゴリーのもう一本の記事で、太い線と横の線として整理しています。

STATION N08まとめ:入れ替えに気づいたら、戻る駅を数えてから動く

気づいたら、まず戻る駅の数を数える

会社設立の手順の入れ替えは、戻る駅の数で重さが決まります。印鑑や証明書の入れ替えは作業の駅に戻るだけで軽く、定款や払込みの入れ替えは中くらい、公証役場の駅を過ぎてからの本店や役員の変更は、待ちの駅をまたいで戻るので重くなります。

  1. 商号は表記まで決め、同じ所在場所に同じ商号がないか確かめてから印鑑を注文する
  2. 定款の原本は、事前調査の返事が来てから整える
  3. 資本金の額と出資額が定款で固まってから払い込む
  4. 印鑑登録証明書は、使う窓口の日から逆算して取る
  5. 本店と役員は、事前調査に定款の案を送る前に確定させる

入れ替えに気づいたときは、慌てて作り直す前に、どの駅まで戻ればよいかを数えてみてください。申請のあとで書類の不備が見つかった場合は補正の対応になり、法務局は不備がある場合などは完了が予定日の翌日以降になることがあると注記しています。順番を守ることは、流れを遅らせないためのいちばん確かな手順です。補正の詳しい扱いは、遅れる 原因 補正のカテゴリーで扱っています。

終点のその先へ

今進めている手順の一つ手前を振り返って、受け渡すべきものが本当にそろっているかを確かめてみてください。もし入れ替えに気づいたら、まず路線図を開いて戻る駅の数を数えましょう。公証役場の駅より前なら、たいていは案を直すだけで取り戻せます。
