会社設立の流れは何日かかる?待ちの日数と作業の日数を分けて数える期間の内訳

乗車案内この記事が扱う区間
審査の長さは地域と時期で動きます。本店を置く地域の法務局が載せている表で、申請するつもりの日付の行を探してください(数値は2026年10月11日に確認)。
この記事は、こんな人に向けて書いています
設立までの日数を検索して、2週間、3週間、1か月と答えがばらばらで困っている人。自分の場合の日数を、どの区間が何日ぶんなのかという内訳から組み立てたい人に向けています。
会社設立の期間を検索すると、「2〜3週間」「ひと月ほど」「数日」と、媒体ごとに数字が食い違って見えます。どれかが間違っているというより、数え始めと数え終わりの位置、そして待ちの区間をどう見込むかが違うのです。
ここでは、会社をつくるまでの流れを10の駅に刻み、駅と駅の間を「自分が作業する日」と「相手を待つ日」に仕分けて数えます。そうすると、何日かかるかという問いは「待ちの区間がいつ、どれだけ長いか」という問いに置き換わり、自分の会社設立の日数が読めるようになります。
N01「何日かかるか」の答えが記事ごとに違う理由

会社設立の期間の数字がそろわない一番の原因は、物差しの端がそろっていないことです。ある記事は「基本事項を決めた日」から数え、別の記事は「定款ができた日」から、さらに別の記事は「法務局に申請した日」から数えています。終わりの位置も、申請の日で止める記事と、登記が完了した日まで数える記事に分かれます。
会社設立の流れを描いたこのサイトの路線図では、出発をN01「思い立つ」、終点をN10「登記完了」に置いています。ただし、思い立ってから基本事項を決め切るまでの日数は人によって数日から数か月まで開くため、日数の比較に使うのは実際に手を動かし始めたN02「決める」からと考えるのが現実的です。
もう一つの違いは、待ちの区間の見込み方です。法務局の審査は法務局と申請の時期によって長さが変わり、公証役場の日程も役場ごとに違います。ある時期・ある地域の会社設立の実例をもとにした数字は、別の時期・別の地域にそのまま当てはまりません。数字が違って見えるのは、ある意味で当然です。

法務省の解説ページは、発起設立で株式会社をつくる道筋を、定款をつくる、出資をする、設立時の取締役などを選ぶ、登記する、の4段で示していますが、段ごとの所要日数までは載せていません。だからこそ、流れの段階ごとに「作業」と「待ち」を分けて、自分の条件で日数を積み上げる手順が必要になります。
メモ 言葉の約束:出発から終点までの道のり全体を「流れ」、駅の内側の作業を「手順」と書き分けます。日数は流れの物差しで、駅の中身は手順の物差しで測る、と読んでください。

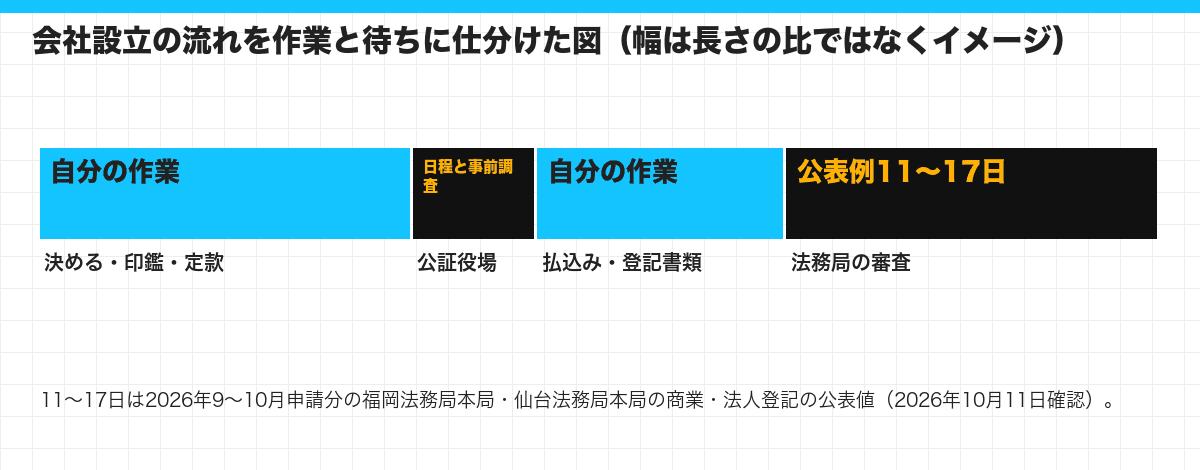

N02日数を二つの札に分ける:作業の日と待ちの日

駅と駅の間には、二色の札が立っています。白は、書類を書く、印鑑を頼む、お金を入れるといった、自分の手しだいで前へ進む区間。黒は、公証役場の予定や法務局の審査のように、向こうの段取りに合わせるしかない区間です。
白い札の区間は、準備の度合いで縮めたり、流れの中の別の手順と重ねたりできます。黒い札の区間は、いくら気がせいても短くなりません。会社設立の期間を見積もるなら、まず黒い札の区間の長さを調べて骨組みにし、その前後に白い札の区間を置いていく、という順番で考えると数字がぶれにくくなります。

株式会社の会社設立なら、黒は公証役場の前後と審査の区間の二本。定款に公証人の認証を求められない合同会社では、黒は審査の一本きりです。両者の期間の目安に差が出るのは、おおむねこの一本の違いからです。
白の中にも、ごく小さな待ちは潜んでいます。印鑑が届くまで、市区町村の窓口で証明書を受け取るまで、といった時間です。もっとも、頼む日や取りに行く日を早めれば日程の外へ追い出せるので、ここでは白として数えます。
N03前半の作業区間は、決める速さで日数が決まる

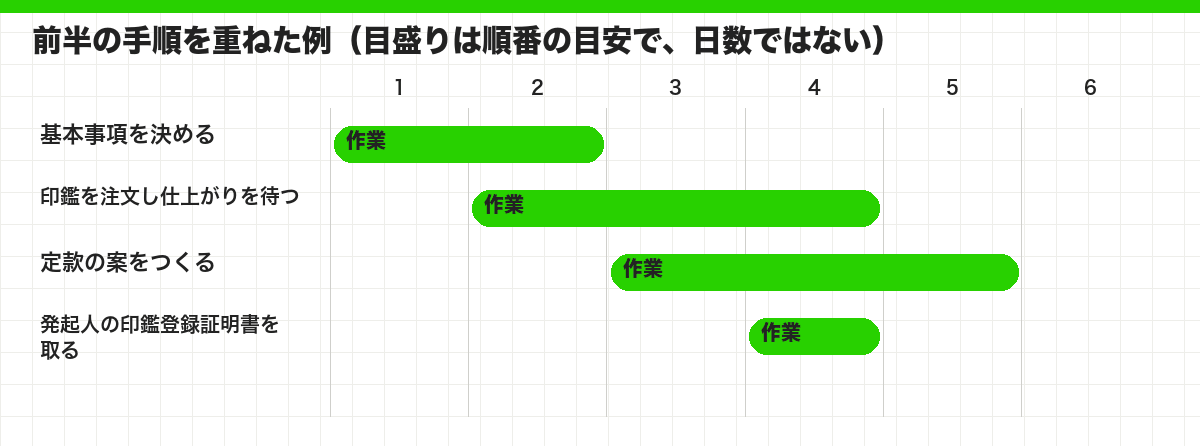

N02「決める」からN04「定款」までの流れの前半は、外の窓口を待つ区間がありません。日数を決めるのは、会社の名前、本店をどこに置くか、何の事業をするか、資本金をいくらにするか、誰が役員になるか、決算を何月にするか、という骨組みをどれだけ早く固められるかです。仲間と会社をつくるなら、全員がうなずくまでの時間もここに含まれます。
この区間で日数が延びる典型は、途中で決めたことを覆す場合です。商号を変えれば印鑑を作り直し、目的を変えれば定款の案を書き直すことになります。何日かかるかを短く見積もりたいなら、この区間を急ぐよりも、後で動かさない項目を先に固めるほうが効きます。

並行できる社名が固まった日に印鑑を発注し、届くまでの数日で定款の下書きを進める。二つの作業が同じ期間に収まります。
順番を入れ替えると困る社名が揺れているうちの印鑑の発注。名前が変われば彫り直しで、費用も日数も二重になります。
書き方の見本は日本公証人連合会のサイトに並んでいます。条文の組み立て方は、登記・定款・登記申請書の書き方を受け持つ姉妹サイトに任せ、日数の見積もりでは、「定款の案がいつ固まるか」が次の黒い札の区間の始まりを決める、という点だけを押さえておけば十分です。

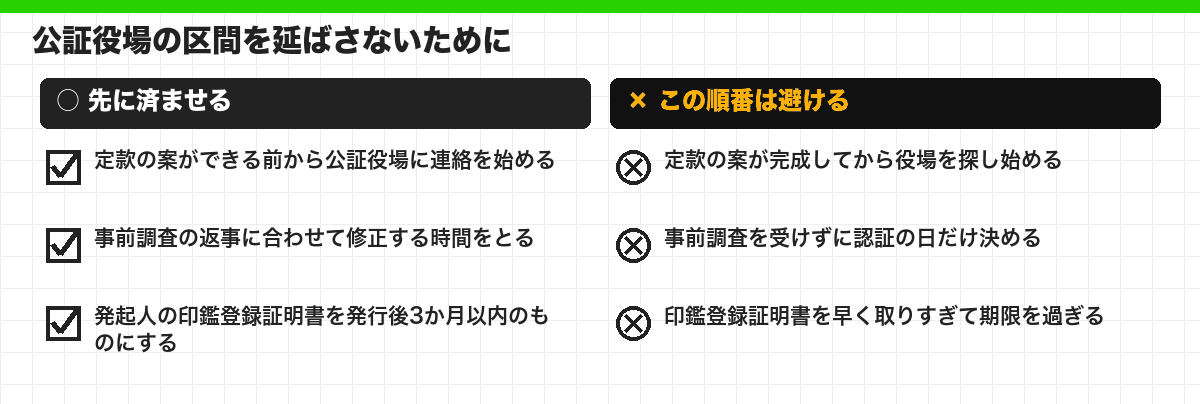

N04公証役場の区間:予約と事前調査の返事を待つ日数

会社法30条1項により、株式会社の定款は公証人に認証してもらって初めて効き目を持ちます。日本公証人連合会は、認証の日を迎える前に、定款の下書きと実質的支配者の申告書を役場へメール等で届けて中身を見てもらう段取り(事前調査)を求めています。このやりとりと日取りの相談が、株式会社の会社設立の流れで最初に現れる待ちの区間です。
何日かかるかは、役場がどれだけ立て込んでいるか、下書きに直しが入るかで変わるため、決まった数字はありません。見積もり表では「下書きを送った日から認証の日まで」をひとかたまりの黒として切り出し、本店の地域を受け持つ法務局の管内の役場に早めに聞いて長さを埋めます。
なお、連合会が用意した作成支援ツールで書いた定款案なら、原則48時間で認証まで終える試み(2024年1月10日開始と告知、告知の公開は2023年12月26日)もあります。本店が東京都か福岡県にあることなど条件が多いので、頼る前に連合会の最新の告知を読んでおきましょう。

一度認証された定款は、会社ができあがるまで原則いじれない(会社法30条2項)ので、詰めが甘いまま認証に進むと、やり直しで何日も失います。合同会社の流れはここを素通りします。

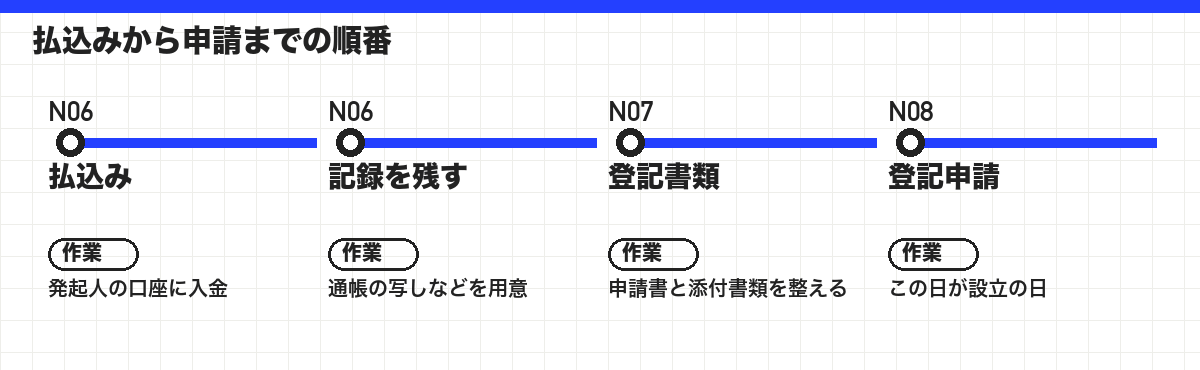

N05払込みから申請まで:日付の順番が日数を縛る

N06「払込み」からN08「登記申請」までは、再び自分の作業の区間です。会社法34条1項は、株式を引き受けた発起人に、出資の全額をすぐに払い込むよう求めています。入金先は発起人が決めた銀行などで、まだ会社名義の口座はないため、発起人個人の口座を使うのが通例です。
この区間の日数は短くできますが、順番は崩せません。登記の申請書には、入金を証明する書面を付けることになっており(商業登記法47条2項5号)、そこには入金の日付が載ります。入金が先、証明が次、申請が最後という三つの輪が、鎖のようにつながっているわけです。

仲間と出資するなら、最後の一人の入金が済むまで次の駅には進めず、その遅れはそのまま会社設立全体の日数に上乗せされます。共同設立の流れは、いちばんゆっくりな人の歩幅で進むものです。見積もりでは、払込みの区間を「最後の一人が入金する日」までと考えておくと現実に近くなります。
申請書と添付書類の書き方は、必要書類と申請書を受け持つ姉妹サイトの持ち場です。期間の話としては、この区間は「作業量はそれほど多くないが、前の駅の日付に縛られる区間」と覚えておくとよいでしょう。
N06法務局の審査は何日か:公表された完了予定日の読み方

申請(N08)から完了(N10)までの審査は、会社設立の流れで黒がいちばん長く伸びがちな区間です。そのかわり、法務局ごとに完了の見込み日を表にして載せているので、出す前から長さを測れる珍しい区間でもあります。
表は、左に申請日、右に不動産の権利・表示、そして会社や法人の登記の見込み日が並ぶ形です。会社をつくる人が見るのは、出したい日の行の、いちばん右寄りの「商業・法人登記」の欄です。

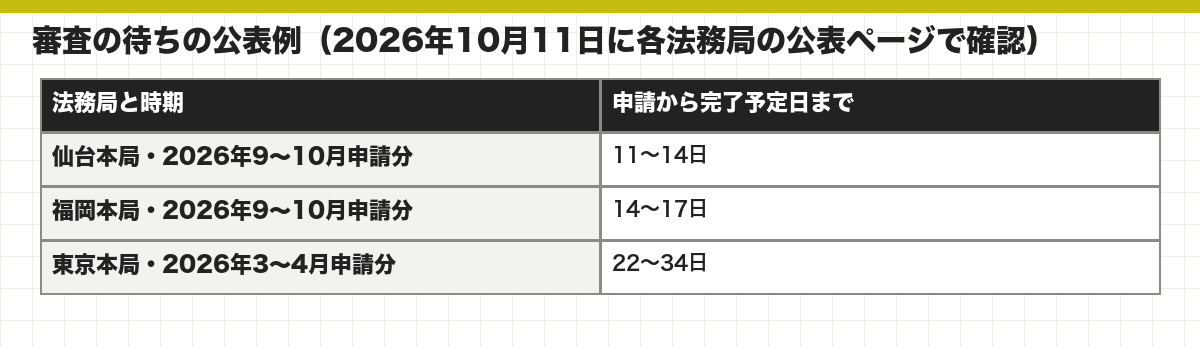

| 申請した日 | 仙台本局の見込み | 福岡本局の見込み |
|---|---|---|
| 2026年9月24日 | 10月5日(11日後) | 10月8日(14日後) |
| 2026年10月9日 | 10月23日(14日後) | 10月26日(17日後) |
| 参考:東京本局 3月26日〜4月3日 | 4月17日〜5月7日(22〜34日後) | ― |

同じ役所でも、出す日が半月ずれれば三日ほど変わります。春の東京本局では、ひと月を超える行まで現れました。審査の日数は「法務局ごと・申請日ごと」に読むものだと考えてください。

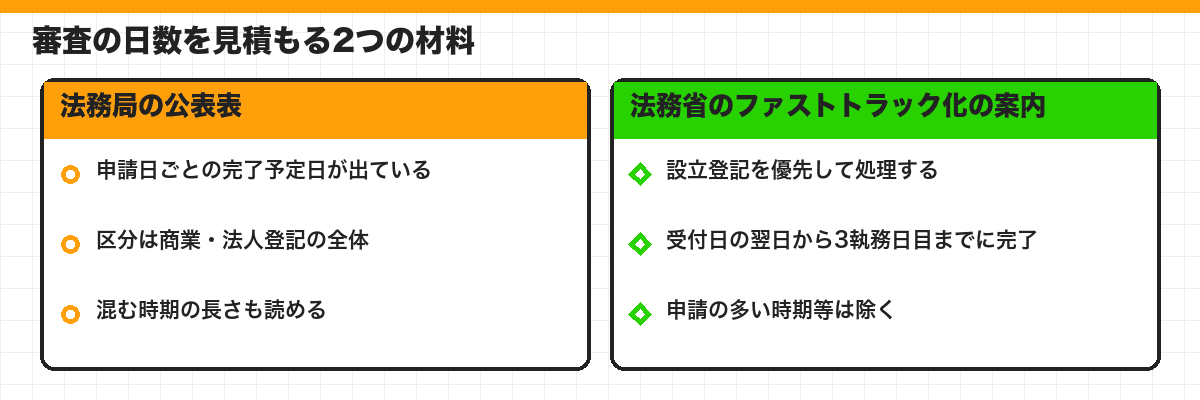

N07公表表と「3執務日目まで」の案内、どちらで見積もるか

期間を調べていると、「設立の登記は申請から3日以内に完了する」という説明にも出会います。これは法務省が2018年3月12日から始めた、株式会社と合同会社の設立登記の「ファストトラック化」の案内に基づくものです。法務省のページには、申請の受付日の翌日から起算して3執務日目までに完了すること、登記申請件数の多い時期等を除くことが書かれています。
一方、前の節で見た法務局の公表表は「商業・法人登記」という区分で、設立の登記だけを取り出した表ではありません。会社設立の登記が優先して処理されるなら、公表表の日数より早く終わる場合もありうる、ということになります。ただし、どの程度早くなるかは時期と法務局によって違い、確かめた数字がありません。

このサイトでは、開業日などの期限がある日程を組むときは、長めに出る公表表の日数で骨組みを作ることをおすすめしています。早く終われば余裕が増えるだけですが、短く見積もって長引けば、開業日や契約の日を動かすことになるからです。設立の登記がいつごろ終わりそうかは、申請先の法務局に直接たずねるのが確実です。
メモ ファストトラック化の案内は2018年のものです。現在の運用は法務局に確認してください(2026年10月11日確認)。
N08日数が延びる3つの場面:補正・郵送・混む時期

表の日付は約束ではなく見込みです。会社設立の日程を組む人ほど、表の下に小さく書かれた但し書きに目を通す価値があります。そこには、見込みより後ろへずれうる場合が列挙されていて、会社設立の流れに響くのは主に次の三つです。
- 書類に誤りや足りない点があったとき。直すよう連絡(補正)が来て、直し終えるまで審査は進みません。
- 郵便で出したとき。ポストに入れた日ではなく、法務局に届いた日を申請日に読み替えて表を引きます。
- 出す人が重なる季節。春の東京本局の表は、三週間から五週間近い行ばかりでした。
福岡の表にはさらに、オンラインでもQRコード付きの書面でもない出し方だと遅れうる、と添えられています。手書きの紙で出すつもりなら、その分も上乗せしておくと安心です。
注意 郵送の申請は、届くまでの日数が見積もりの外にこぼれやすい手順です。設立日を特定の日にしたい場合は、窓口への持参かオンライン申請も検討してください。
暮れから正月は役所が閉まる6日間(12月29日〜1月3日)をまたぐので、カレンダーで数えると待ちが膨らみます。混む季節の段取りは「年末年始・繁忙期」の、補正への備えは「遅れる原因・補正」の各カテゴリーで手順として掘り下げます。
N09まとめ:何日かを決めるのは、待ちの区間の読み方

会社設立の流れが何日かかるかは、作業の日数と待ちの日数の足し算です。作業の日数は自分しだいで縮められ、待ちの日数は公証役場と法務局の事情で決まります。日数の数字が記事ごとに違うのは、この2つの見込み方が違うからでした。

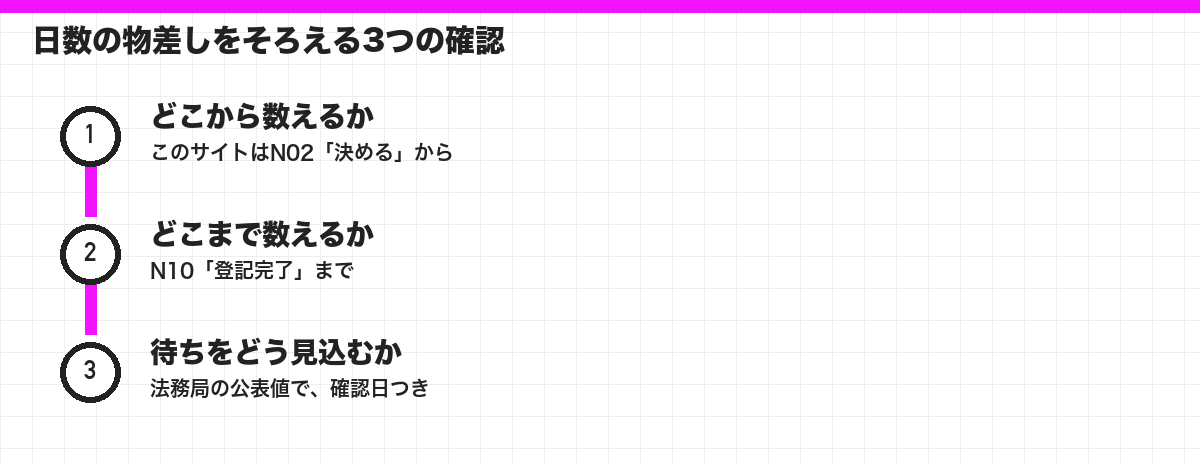

- 物差しの端をそろえる(N02「決める」からN10「登記完了」まで)
- 黒の区間は、役場への問い合わせと法務局の表で長さを埋める
- 白い札の区間は、並行できる手順を重ねて前に寄せる
- 補正・郵送・混む時期の分だけ、終点に余裕を足す
終わったかどうかは、証明書(登記事項証明書)を取るか、ネットの登記情報提供サービスで中身をのぞけばわかります。見込み日の当日にのぞく予定まで書き込めば、会社をつくるまでの期間の見積もりが「日付」に変わります。自分の条件で日数を見積もる具体的な手順は、同じカテゴリーの「条件別の見積もり」の記事で続けて扱います。
終点のその先へ
何日かかるかは、待ちの区間を調べた瞬間にぐっと見えてきます。まずは本店を構える地域の法務局の見込み日の表を開いて、出したい日付の行を指でなぞってみてください。そこから前へ一駅ずつさかのぼれば、今日から何をすればよいかが自然に決まります。
