本文へ移動
Nの駅マークと5本の路線 会社設立の流れ路線図Kaisha Setsuritsu no Nagare Rosenzu
簡単

会社設立の流れを1枚の路線図で見る|思い立った日から登記完了まで10駅の全体像

  • 更新
  • 制度・日数の確認日 2026年10月11日
  • 読む時間 約10分
  • 文:『会社設立の流れ路線図』編集部
会社設立の流れを1枚の路線図で見る|思い立った日から登記完了まで10駅の全体像

乗車案内この記事が扱う区間

区間N01 思い立つ 〜 N10 登記完了
作業の目安書類づくりや印鑑の注文など、自分で手を動かす区間。進め方と準備の度合いで大きく変わるため、この記事では日数を決めつけない
待ちの目安公証役場の予約(株式会社のみ)と、法務局の審査。審査は2026年9〜10月申請分の公表例で申請から11〜17日(福岡・仙台法務局本局)
並行できる手順印鑑の注文と定款づくり、公証役場の予約と払込みの準備

日数は本店所在地を管轄する法務局が公表する登記完了予定日で必ず確かめてください(2026年10月11日確認)。

この記事は、こんな人に向けて書いています

会社をつくると決めた、あるいは迷っている段階で「全部でどんな順番で、どこに時間がかかるのか」を最初に一望したい人。細かい書類の書き方より先に、会社設立の流れ全体の地図を手に入れたい人に向けています。

会社設立の情報を探すと、定款、資本金、登記、印鑑と、駅ごとの説明が先に目に入ります。けれども、最初に知りたいのは個々の駅の中身よりも「どの順で通り、どこで止まり、どこで待たされるのか」という全体の流れのはずです。

このサイトでは、会社をつくるまでの道のりを鉄道の路線図に見立てています。駅は1つの手順、路線は進め方の違い、駅と駅のあいだには作業か待ちかの札を立てました。この記事はその路線図の読み方をまとめた入口です。

N01 NEXT STATION路線図の読み方:駅は手順、路線は進め方

駅は手順、路線は進め方。まず全線を一望する

路線図には10の駅があります。出発は「思い立った日」(N01)、終点は「登記完了」(N10)です。そのあいだに、基本事項を決める、印鑑をつくる、定款をつくる、公証役場で定款の認証を受ける、資本金を払い込む、登記書類をそろえる、法務局に申請する、審査を待つ、という駅が並びます。

この並びは、法務省が公開している株式会社の発起設立の手続の説明とおおむね対応しています。法務省のページでは、定款の作成、出資の履行、設立時取締役の選任などの機関の設置、設立の登記という段階で会社設立の流れを説明しています。路線図はそれを、準備の駅まで含めて細かく割ったものです。

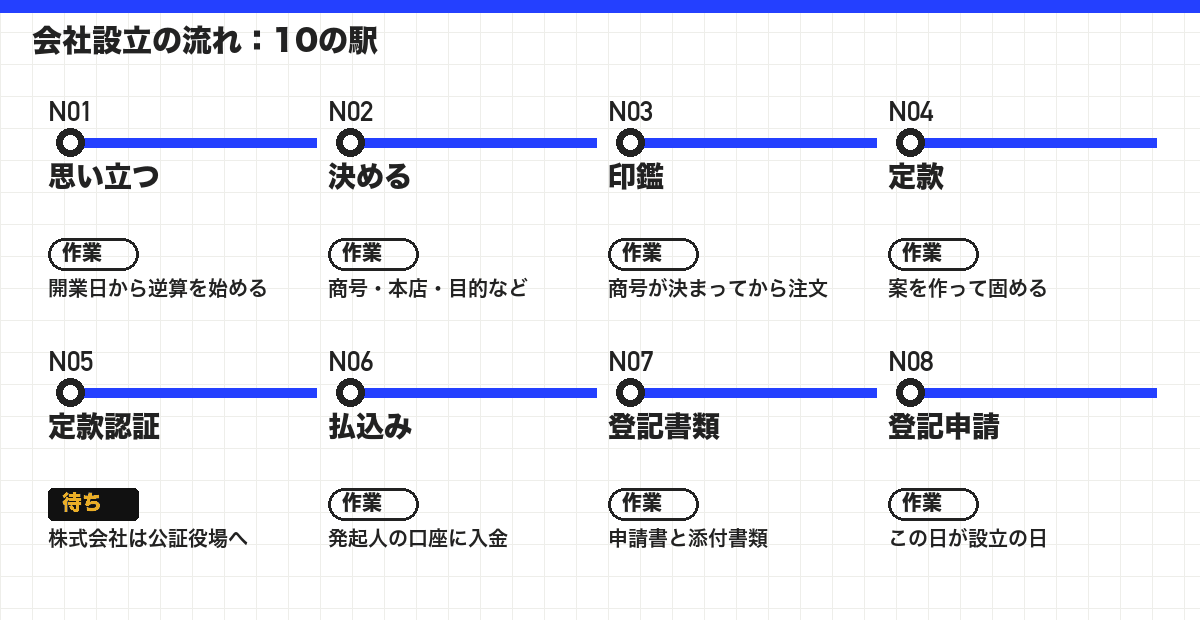

会社設立の流れ:10の駅
会社設立の流れ:10の駅

駅と駅のあいだには、白い札と黒い札を置いています。白い札は自分で手を動かす作業の区間、黒い札は相手の都合で進む待ちの区間です。会社設立の日数がぶれる原因の多くは黒い札の区間にあり、白い札の区間は準備しだいで縮められます。

路線図を使うときは、まず終点から逆にたどるのがおすすめです。取引先との契約日や店舗の開業日など「この日までに会社が必要」という日があるなら、そこから法務局の審査の待ち、申請の日、払込み、定款認証と順にさかのぼると、会社設立の準備に着手すべき日が自然に決まります。前から順に考えると、待ちの区間を見落としがちです。

メモ このサイトでは、全体の道のりを「流れ」、1つの駅の中でやることを「手順」と呼び分けています。流れの記事で全体をつかみ、手順の記事で駅の中を確かめる、という読み方を想定しています。

N02 NEXT STATION出発から定款まで:作業だけが続く前半の4駅

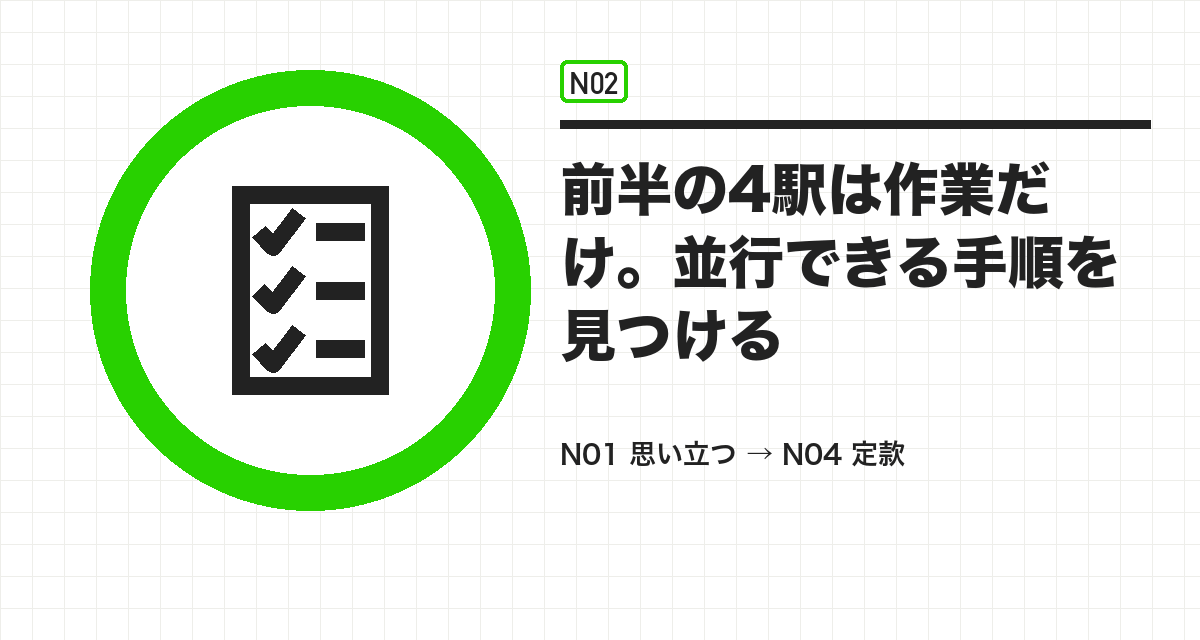

前半の4駅は作業だけ。並行できる手順を見つける

前半の4駅(思い立つ・決める・印鑑・定款)には、外部の窓口で待たされる区間がありません。かかる時間はほぼ自分の準備しだいです。そのぶん、ここで決め切れずに止まると、後ろの駅にすべて響きます。

N02「決める」の駅で固めるのは、商号、本店の所在地、事業の目的、資本金の額、役員、決算月、そして設立日の希望です。これらはそのまま定款の中身になります。決めた内容のどれが後から動かしにくいかを先に知っておくと、定款の駅で手が止まりません。

たとえば本店の所在地は、どの法務局に申請するか(管轄)を決めます。決算月は最初の事業年度の長さに関わり、資本金の額は定款認証の手数料の区分にも響きます。会社設立の手順の中では地味な駅ですが、ここでの決定が後ろの駅の作業量と費用を左右する、という意味で流れの起点にあたります。

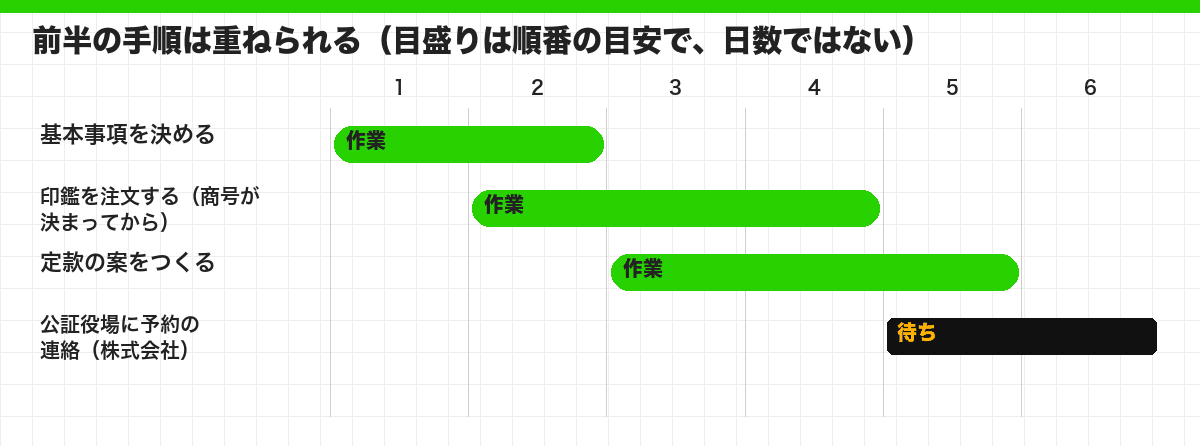

前半の手順は重ねられる(目盛りは順番の目安で、日数ではない)
前半の手順は重ねられる(目盛りは順番の目安で、日数ではない)

並行できる印鑑の注文と定款の案づくり。印鑑は商号が決まれば注文でき、仕上がりを待つあいだに定款を進められます。

順番を入れ替えると困る商号を決める前に印鑑をつくること。商号が変わると印鑑も作り直しになります。

定款の書き方そのものや、どんな記載例があるかは、登記・定款・登記申請書の書き方を専門に扱う姉妹サイトの担当テーマです。ここでは「定款の駅は作業の区間で、次の公証役場の駅の前に予約の連絡が要る」という位置づけだけを押さえてください。日本公証人連合会は定款等の記載例を公開しています。

N03 NEXT STATION定款認証の駅:株式会社だけが停車し、合同会社は通過する

公証役場の駅は株式会社だけが停車する

N05は公証役場で定款の認証を受ける駅です。株式会社の流れでは必ず停車しますが、合同会社は定款の認証が要らないため、この駅を通過します。合同会社と株式会社の流れの差は、主にこの1駅にあります。

公証役場の駅は、この路線図で最初に現れる黒い札の区間です。認証を受けるには公証人との日程調整が要るため、定款の案ができてから予約を入れるのでは遅く、案を固めながら連絡を始めるのが一般的な段取りです。

株式会社の会社設立で日程が読みにくくなる理由の一つは、この駅が自分だけでは完結しないことです。公証役場ごとに予約の取り方や必要書類の事前確認の方法が違うため、本店所在地を管轄する法務局の管内にある公証役場を、日本公証人連合会の公証役場一覧で早めに探しておくと流れが滞りません。

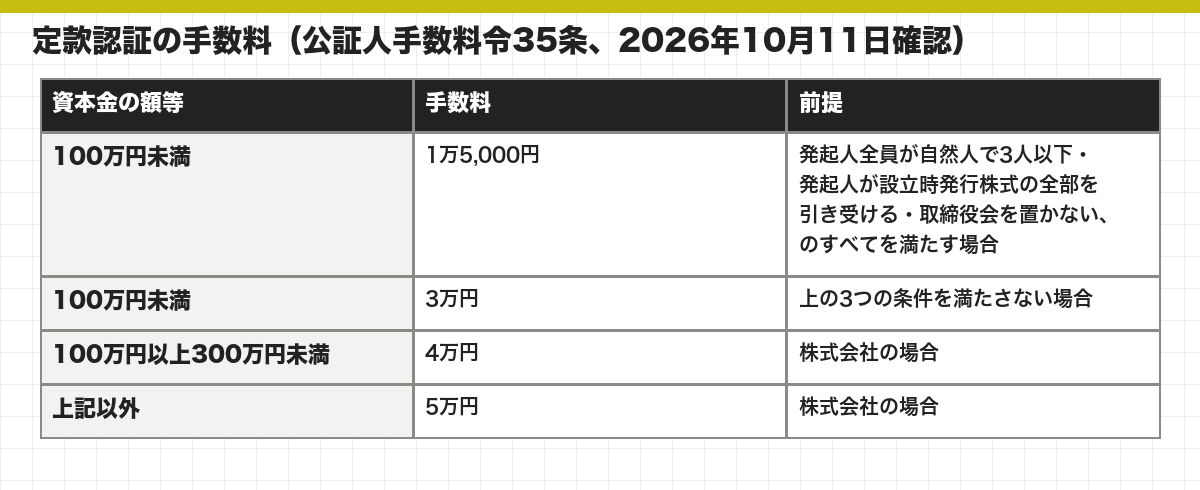

定款認証の手数料(公証人手数料令35条、2026年10月11日確認)
定款認証の手数料(公証人手数料令35条、2026年10月11日確認)

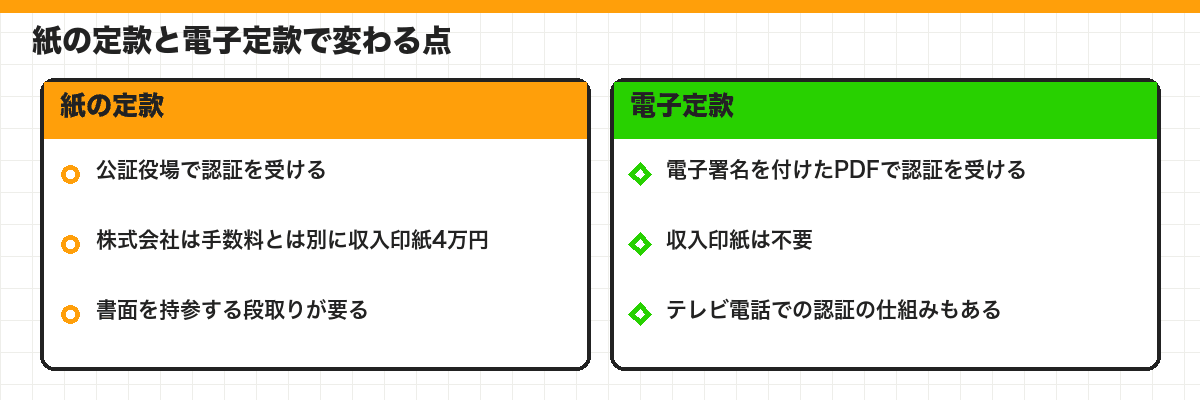

紙の定款と電子定款で変わる点
紙の定款と電子定款で変わる点

印紙については、国税庁の印紙税額の一覧表で、会社の設立のときに作成される定款の原本は1通4万円とされ、株式会社の定款のうち公証人が保存するもの以外は非課税文書と整理されています。電子定款の認証の手順は、電子定款・オンライン申請のカテゴリーで詳しく扱います。

N04 NEXT STATION払込みと登記書類:順番を入れ替えられない区間

払込みは定款のあと。日付の順番が書類に残る

N06「払込み」は、発起人が引き受けた株式の金額を、発起人が定めた銀行等の払込みの取扱いの場所に払い込む駅です。会社法34条は、発起人が設立時発行株式を引き受けた後、遅滞なく出資の全額を払い込むことを定めています。

この駅で大事なのは日付の順番です。払込みの事実は登記の申請書に添付する「払込みがあったことを証する書面」で示し、その書面は払込みの日付を伴います(商業登記法47条2項5号)。定款の作成より前の入金をどう扱うかは取り扱いが分かれる論点なので、迷う場合は申請先の法務局に確かめてください。

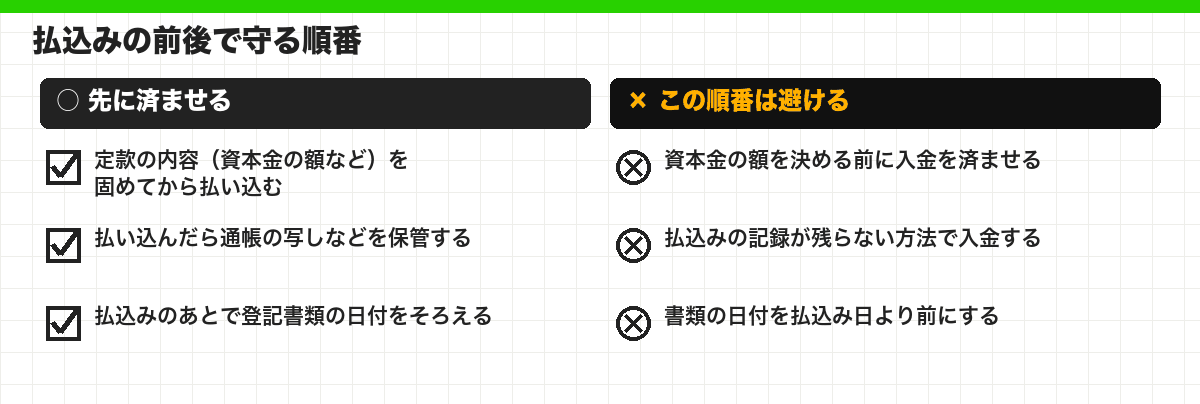

払込みの前後で守る順番
払込みの前後で守る順番

N07「登記書類」の駅では、登記の申請書と添付書類を整えます。法務局は株式会社設立登記申請書の様式と記載例を、取締役会を置くかどうか、発起設立か募集設立かといった型ごとに公開しています。どの書類が要るかの詳細は、必要書類を扱う姉妹サイトの担当テーマです。

注意 払込みのタイミングは、創業融資を受ける場合や共同設立で発起人が複数いる場合に特に崩れやすい区間です。全員の入金がそろうまで次の駅に進めない点を、日程に織り込んでおきます。

ここまでの手順を振り返ると、定款の駅で決めた数字(資本金の額や発起人の引受け)が、払込みの駅の金額と、登記書類の駅の記載に順に引き継がれていくのがわかります。会社設立の流れは、前の駅の決定を次の駅で書類に写していく連鎖なので、途中で数字を変えると前の駅に戻ることになります。

N05 NEXT STATION法務局の駅:申請した日が会社の設立日になる

法務局に申請した日が、会社の設立の日

N08は法務局に設立の登記を申請する駅です。株式会社は本店の所在地で設立の登記をすることによって成立し、登記の申請日が会社の設立日になります。そのため、開業日や取引開始日から逆算するときは、この駅にいつ着くかを基準にします。

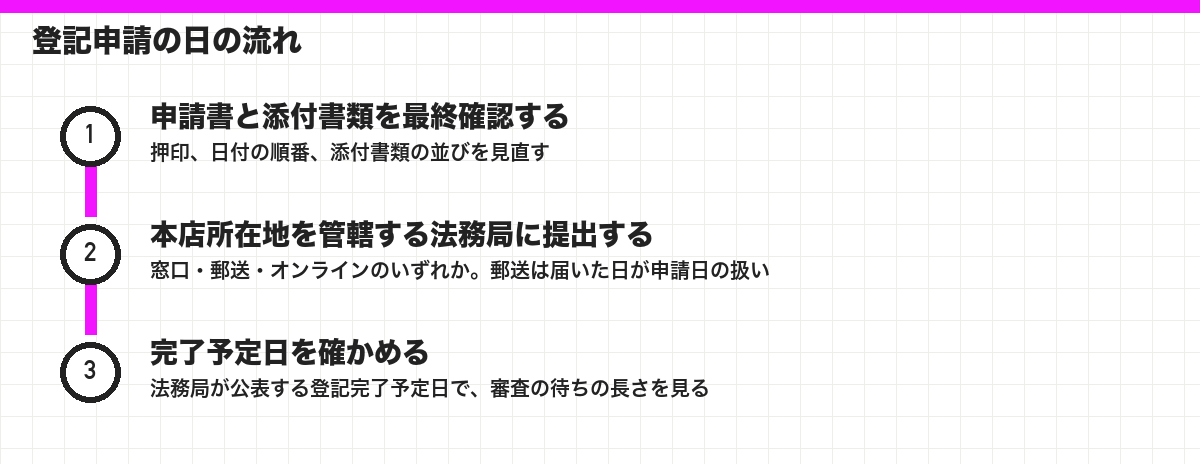

登記申請の日の流れ
登記申請の日の流れ

申請の方法は、窓口への持参、郵送、登記・供託オンライン申請システムを使ったオンライン申請があります。郵送の場合は、法務局に届いた日(配達日)を申請日とみなして完了予定日を確認するよう、各法務局が案内しています。設立日を特定の日にしたいなら、郵送は到着日がずれる余地を見込んでおきます。

平日の日中に法務局へ行けない人にとっては、郵送やオンラインでの申請が会社設立の日程を組みやすくする選択肢になります。どの方法を選んでも、申請書の中身と添付書類がそろっていることが前提で、方法によって流れの順番そのものが変わるわけではありません。

2026年2月2日からは、休日を会社の設立の日とすることができる取り扱いが始まりました(法務省「休日を会社等の設立の日とすることが可能になりました」)。設立日の選び方そのものは、会社設立日の決め方を扱う姉妹サイトの担当テーマです。

N06 NEXT STATION審査の待ち時間:公表された完了予定日で読む

審査の待ちは、法務局の公表日で読む

N09は、申請から登記完了までの審査を待つ駅です。この区間の日数は各法務局が「登記完了予定日」として公表しており、申請日ごとに商業・法人登記の完了予定日が表になっています。会社設立の流れで最も長い黒い札の区間ですが、事前に長さを読める区間でもあります。

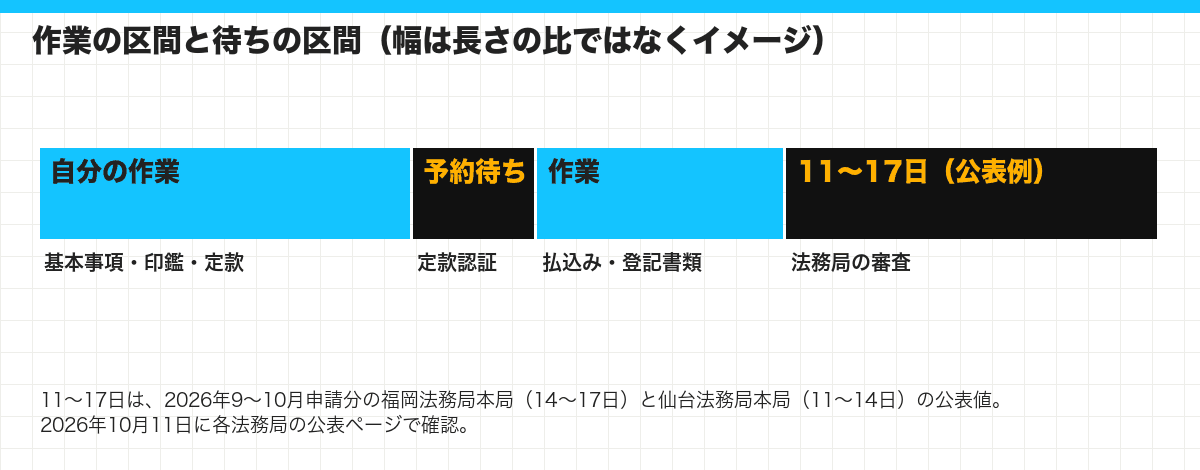

作業の区間と待ちの区間(幅は長さの比ではなくイメージ)
作業の区間と待ちの区間(幅は長さの比ではなくイメージ)
法務局(本局) 申請日 → 商業・法人登記の完了予定日 暦日
福岡法務局 9月24日 → 10月8日/10月9日 → 10月26日 14日/17日
仙台法務局 9月24日 → 10月5日/10月9日 → 10月23日 11日/14日
東京法務局(年度替わりの表) 3月26日 → 4月17日/4月3日 → 5月7日 22日/34日

表のとおり、同じ法務局でも申請日によって待ちの長さは変わり、年度替わりの東京法務局では3週間を超えていました。申請に不備がある場合などは予定日の翌日以降になることがある、とも各法務局は注記しています。混む時期の組み方は年末年始・繁忙期のカテゴリーで扱います。

完了予定日の表は、申請する前から見られる点が大切です。会社設立の流れを日付に落とすときは、申請したい日の前後の行を見て「この日に申請すれば、完了はおよそこの日」という目安を立て、余裕を1週間ほど足しておくと、補正の連絡があった場合にも開業日を動かさずに済みやすくなります。

N07 NEXT STATION5本の路線:進め方で止まる駅がどう変わるか

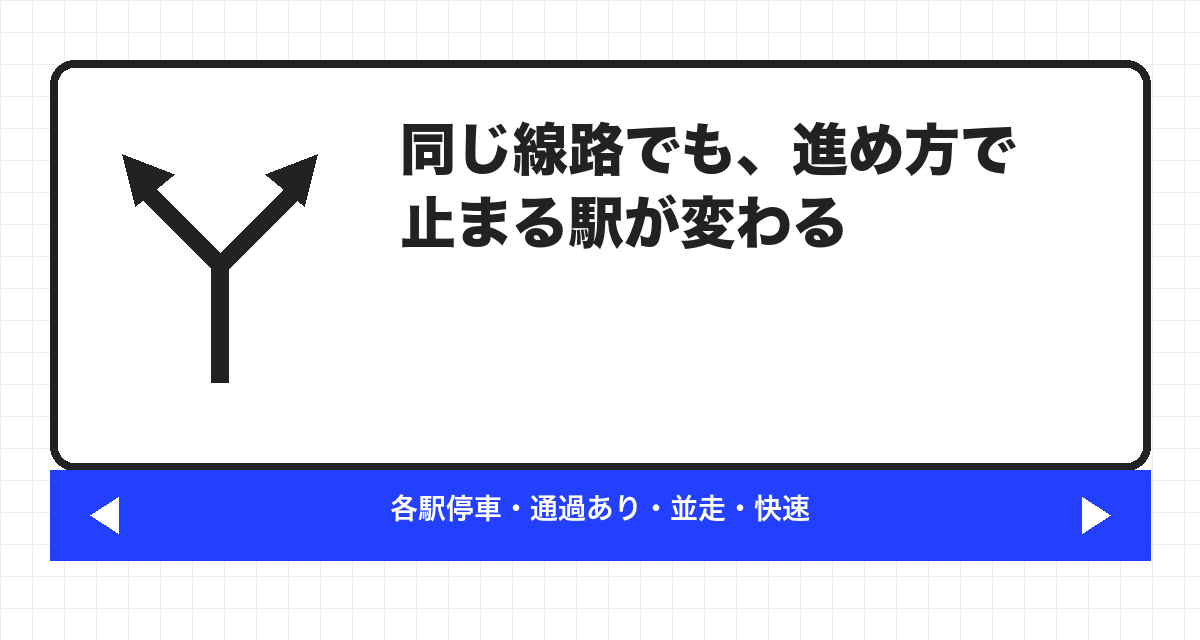

同じ線路でも、進め方で止まる駅が変わる

路線図には5本の路線を描きました。株式会社を自分で紙の定款で進める路線、株式会社を電子定款で進める路線、合同会社の路線、会計ソフトの設立サービスを経由する路線、専門家に依頼する路線です。通る線路は同じでも、止まる駅と各駅でやることが変わります。

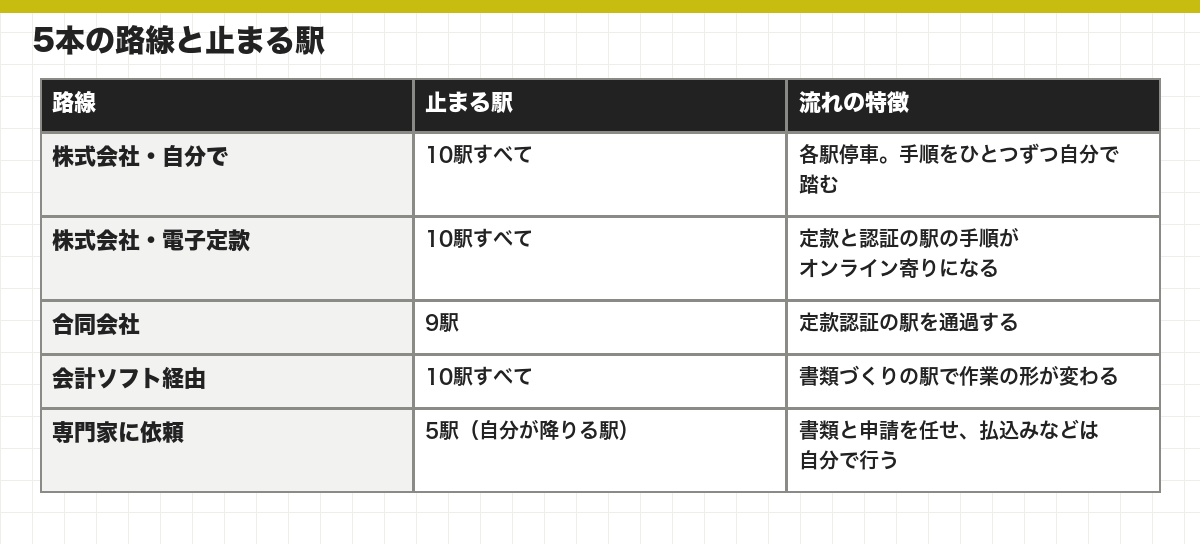

5本の路線と止まる駅
5本の路線と止まる駅

合同会社の流れの細部は合同会社を扱う姉妹サイトの、会計ソフトの使い方や比較はそれぞれのソフトを扱う姉妹サイトの担当テーマです。このサイトでは、路線ごとに「どの駅で何が変わるか」だけを書きます。路線を選ぶ基準は人によって違いますが、会社設立の手順を自分で踏む時間がとれるか、平日に窓口へ行けるか、オンラインの道具(電子署名など)を用意できるか、の3点で絞ると決めやすくなります。専門家に依頼する場合の職域(登記の申請代理は司法書士、定款の作成代理は行政書士等)も、誰に頼むかを扱う姉妹サイトに渡しています。

メモ 法務省は合同会社の設立手続についても、定款の作成、出資の履行、設立の登記という流れで説明しています。株式会社との違いは、定款の認証の駅がないことが中心です。

N08 NEXT STATIONまとめ:自分の路線と黒い札の区間を先に決める

乗る路線を決め、待ちの区間から日程を組む

会社設立の流れを路線図で見ると、全体は前半の作業の区間、公証役場の待ち、払込みと書類の作業、法務局の審査の待ち、という4つの塊に分かれます。日数を左右するのは待ちの区間で、作業の区間は並行と前倒しで縮められます。

  1. 自分が乗る路線(株式会社か合同会社か、紙か電子か、自分か専門家か)を決める
  2. 黒い札の区間(公証役場の予約・法務局の審査)の長さを、公表情報で確かめる
  3. 開業日から逆算して、法務局の駅(設立の日)に着く日を決める
  4. 白い札の区間のうち、並行できる手順を重ねて前倒しする

終点の登記完了のあとには、税務署や年金事務所などへの届出が続きますが、それは会社設立後の手続きを扱う別の路線です。この記事の路線図で日程の骨組みを決めたら、各駅のカテゴリーで手順の中身を確かめてください。会社設立の流れの全体像を一度つかんでおけば、個々の駅の情報を読んだときにも「これはどの区間の話か」がすぐにわかります。登記が完了したかどうかは、登記事項証明書や登記情報提供サービスで確かめられます。

終点のその先へ

路線図は、乗る前に一度広げておくと迷いません。まずは自分が乗る路線を1本に決め、開業したい日を手帳に書いてから、法務局の駅まで指でたどってみてください。どこで待たされそうかが見えたら、その区間の記事から読み進めるのがいちばん近道です。
