会社設立の流れと時間|法務局が動く時間・平日の動き方・手順の順番と並行を読む

乗車案内この記事が扱う区間
ここに書いた時間帯や日付は、2026年10月23日に確かめた範囲のものです。窓口の対応時間や予約の取り方は、法務局・公証役場ごとに違う場合があります。
この記事は、こんな人に向けて書いています
仕事や家事の合間に会社設立を進める人、窓口が開いている時間にどう動けばよいかを知りたい人、手順の順番を入れ替えてよいのかを確かめたい人に向けています。「時間」という言葉の中の三つの意味、つまり窓口の時間・待ちの時間・自分の作業の時間を、まとめて整理したい人の入口です。
会社設立の流れで「時間」を調べると、疑問は少なくとも三つに分かれます。法務局やオンライン申請は何時まで動いているのか。申請してから何日待つのか。そして、自分の手を動かす作業はどれくらいの時間を食うのか。同じ「時間」でも、物差しがまったく違います。
このカテゴリー記事は、路線図のN04(定款)からN08(登記申請)までの区間を、時間という切り口で通り抜ける入口です。窓口が開く時間帯、待ちの長さ、平日の動き方、手順の順番と並行を順に取り上げ、詳しい記事へ案内していきます。

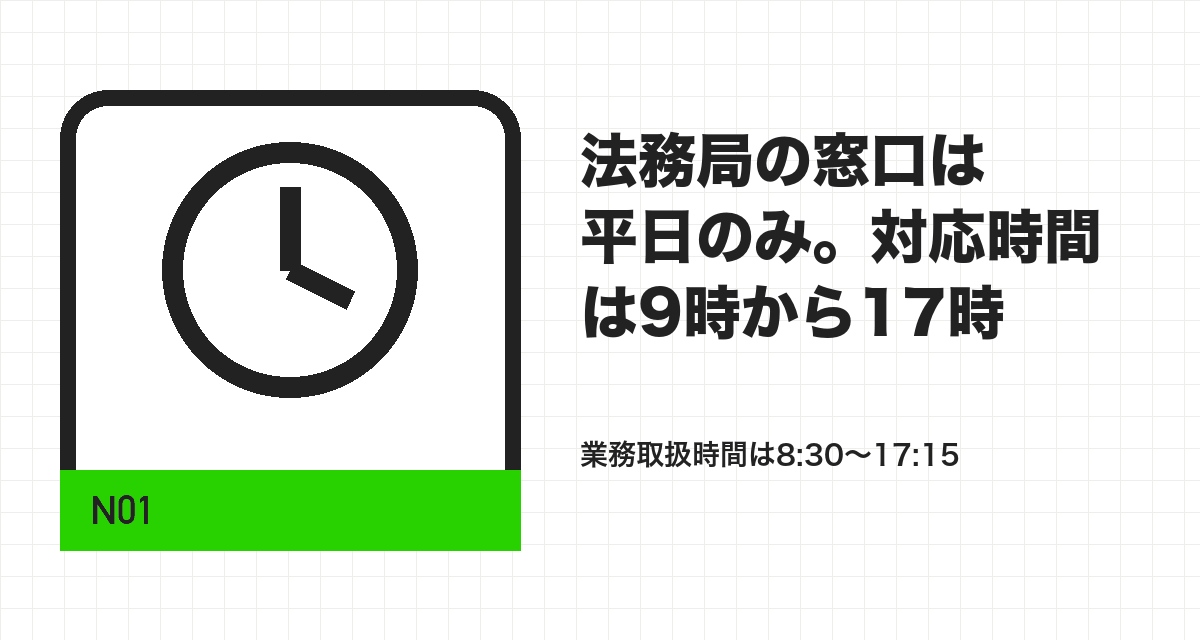

N01法人登記の時間と法務局:窓口が動いている時間帯を確かめる

「法人登記 時間 法務局」という検索で知りたいのは、おそらく何時までに行けば受け付けてもらえるのか、でしょう。法務局の案内によれば、窓口業務の時間は平日の朝8時半から夕方5時15分までです。もっとも、2024年の年明けからは、人権相談など一部を除いて、実際の応対は9時から17時の間に絞られています(法務局の「窓口対応時間について」。2026年10月23日確認)。
東京法務局の「業務取扱時間・開庁日のお知らせ」には、土曜日・日曜日・国民の祝日等の休日と、12月29日から1月3日の年末年始は業務を取り扱わない旨が書かれています。このほか、お昼どきは職員が交替で応対するので、窓口で少し待たされる場面もあるようです。他の法務局の運用は、本店所在地を管轄する法務局のページで確認してください。

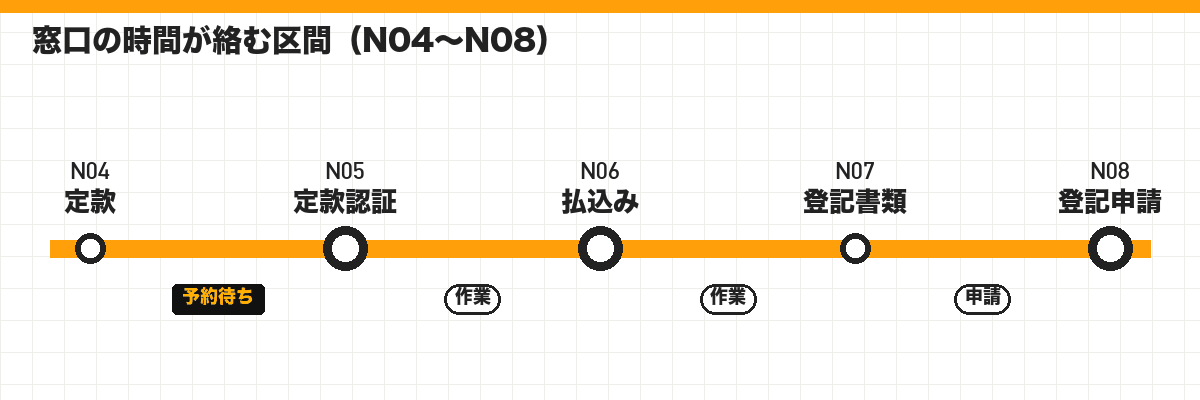

会社設立の流れの中で、法務局の時間に直接ぶつかるのはN08(登記申請)の駅です。そのほかに、N05の公証役場、N06の銀行の払込みも、相手が開いている時間に左右されます。窓口の時間は、「どの駅を、いつ通るか」という日程の最小単位になります。
法務局の受付時間と、オンライン申請の利用時間、受付と見なされる時刻の違いは、法務局の受付時間と、オンライン申請の利用時間・受付の扱いで詳しく扱います。法務局が絡む駅全体は会社設立 流れ 法務局のカテゴリーにまとめてあります。

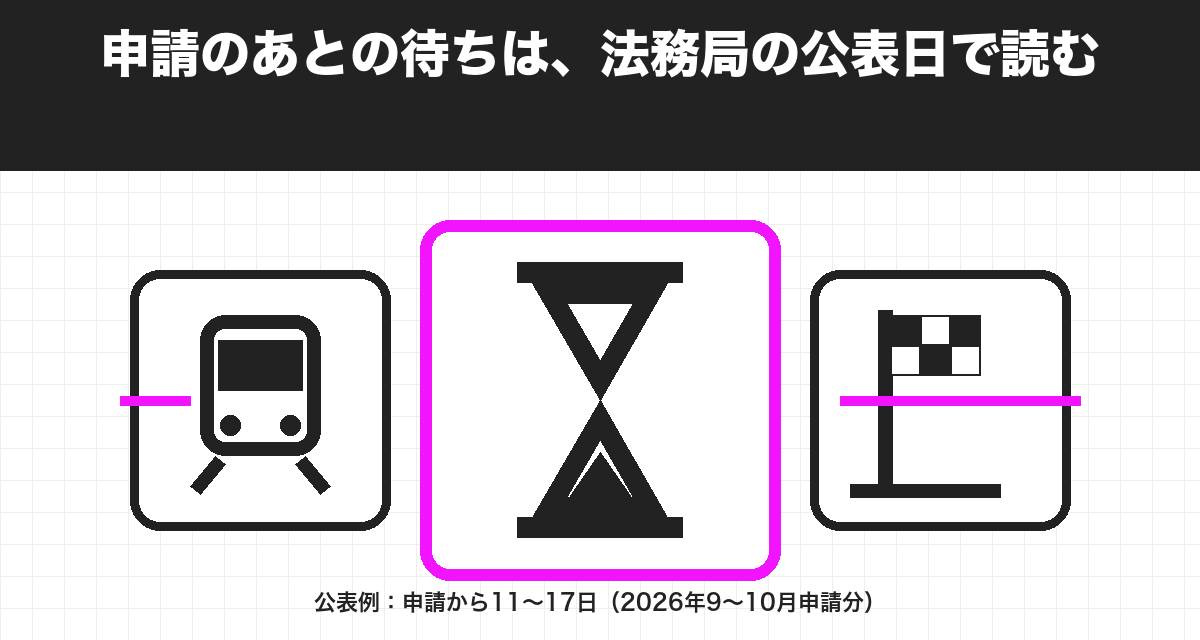

N02法人登記は何日かかるか:窓口の時間の先にある、審査の待ち時間

窓口の時間とは別に、申請から完了までの待ち時間があります。「法人登記 何日かかる」の答えは、各法務局が公表している登記完了予定日で読むのが基本です。2026年9〜10月申請分の公表例では、福岡法務局本局が9月24日申請→10月8日(14日)、10月9日申請→10月26日(17日)、仙台法務局本局が9月24日申請→10月5日(11日)、10月9日申請→10月23日(14日)でした。
| 法務局(本局) | 申請日 → 商業・法人登記の完了予定日 | 暦日 |
|---|---|---|
| 福岡法務局 | 9月24日 → 10月8日/10月9日 → 10月26日 | 14日/17日 |
| 仙台法務局 | 9月24日 → 10月5日/10月9日 → 10月23日 | 11日/14日 |
表の数字は暦日で、休日も数えています。申請に不備がある場合などは、予定日の翌日以降になることがあると各法務局は注記しています。郵便等で申請した場合は、届いた日を申請日として数えるよう、法務局の公表ページが求めています。窓口の時間に間に合わせるかどうかは、申請日をいつにするかの問題で、その先の待ちの長さを変えるものではありません。
時間の物差しを整理すると、窓口の時間は「その日に受け付けられるか」を決め、完了予定日は「いつ終わるか」を決めます。両者を混ぜずに、受付の時刻と待ちの日数を別々に見るのが、会社設立の日程を読み違えない最初のコツです。
待ちの日数そのものの読み方は、期間のカテゴリーに詳しくまとめています。会社設立 流れ 期間では、作業の日数と待ちの日数を分けて、最短・何日の考え方を扱っています。
N03会社設立の手続きは何時間かかるか:重い区間と軽い区間

「何日」と「何時間」は、別の物差しです。何日は暦の上の長さで、待ちの区間も含みます。何時間は、自分が手を動かして画面や書類に向かう時間の合計です。登記の審査を待っているあいだは、日数は進んでも作業時間は一分も増えません。

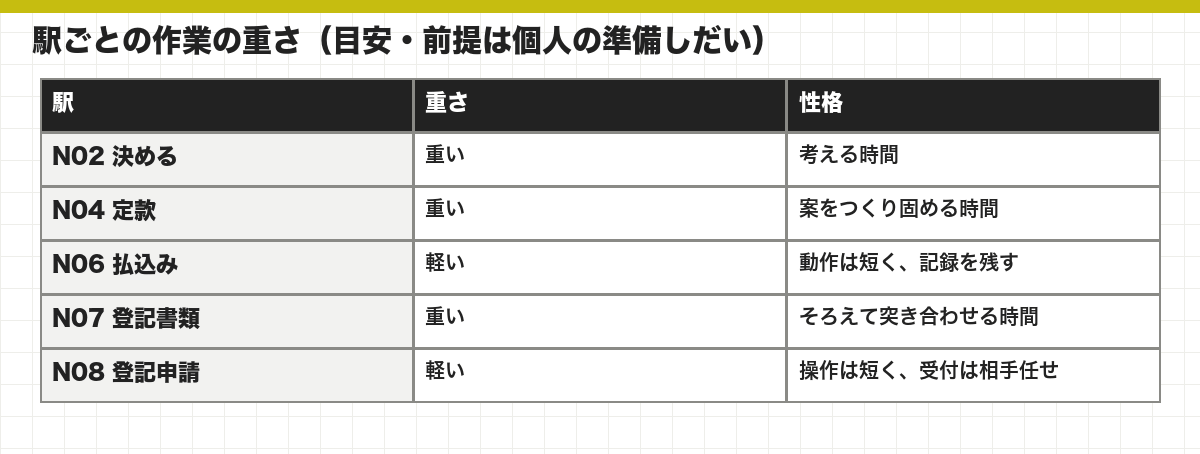

作業時間で見ると、会社設立の流れには重い区間と軽い区間があります。重いのは、考える時間が要る基本事項の決定と定款づくり、そしてそろえて突き合わせる時間が要る登記書類の作成です。軽いのは、印鑑の注文、払込み、申請の操作のように、動作自体は短い駅です。

重い区間にはまとまった時間を、軽い区間にはすきま時間を当てる、という配分をすると、仕事の合間でも会社設立の手順が進めやすくなります。自分の作業を見積もる方法は会社設立の手続きは何時間かかるかに、路線ごとに作業の重さがどう変わるかは会社設立の手続き時間を路線ごとに比べるにまとめました。
メモ ここでの重い・軽いは、このサイトが駅ごとの作業の性格を表すために付けた目印で、公的な基準ではありません。書類の書き方そのものは、登記・定款・登記申請書の書き方を扱う姉妹サイトの担当テーマです。

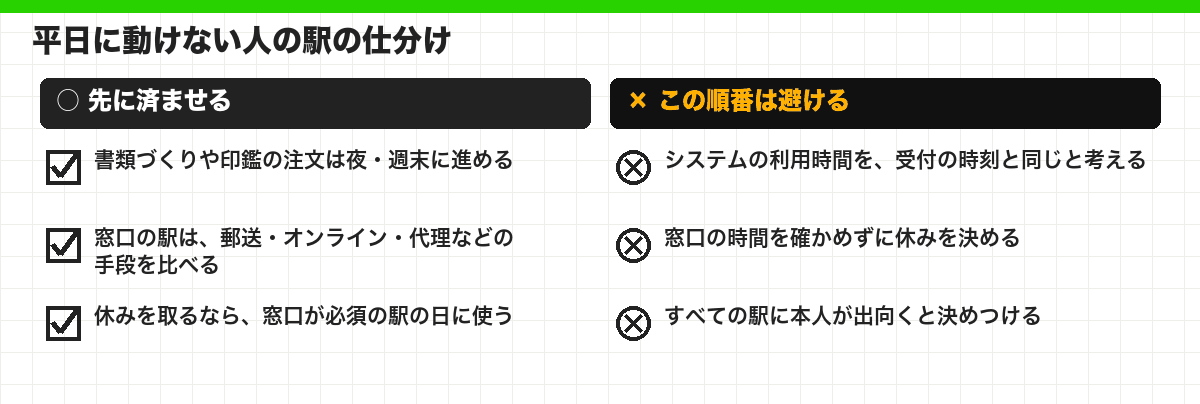

N04平日に動けない人の会社設立:窓口の駅を仕分けて夜と週末に回す

平日の日中に動けない人にとって、会社設立の流れの悩みは「窓口の駅をどう通過するか」に集まります。オンライン申請のシステムは、平日なら夜11時まで、休日でも18時までは使える、と案内されています(年末年始を除く。2026年10月23日確認)。夜にも使える時間帯が用意されているのは、平日に動けない人には大きな手がかりです。

システムが動いている時間と、受付として扱われる時刻は別の話です。夜に送れば当日の申請になる、とは限らないので、申請の日が設立の日になる以上、申請日の考え方は管轄の法務局に確かめておきます。休日を設立の日にしたい場合は、休日の直前の開庁日に、開庁時間内に届いて受け付けられることが条件になっています(法務省の案内)。
窓口に行く駅と行かずに済む駅の仕分け方は平日に動けない人の会社設立の流れに、夜と週末で流れを回す週ごとの割り振りは夜と週末で組む会社設立の日程にあります。窓口に行かない道具として、オンライン申請や電子定款の流れも使えます。

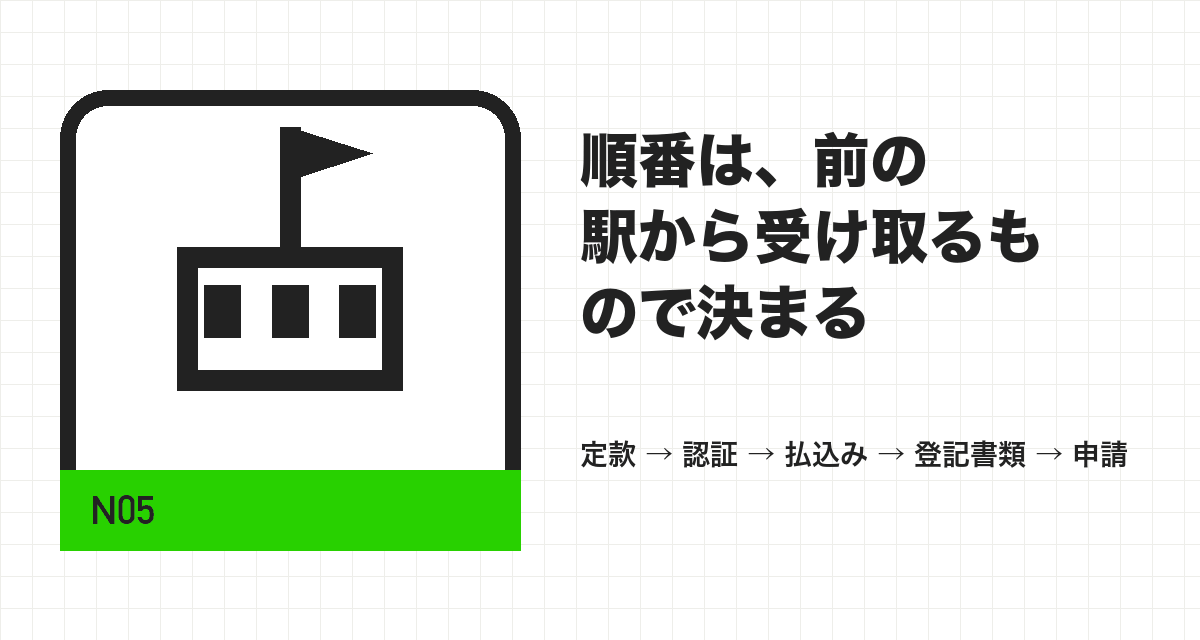

N05手順の順番は前提で決まる:入れ替えると困る手順

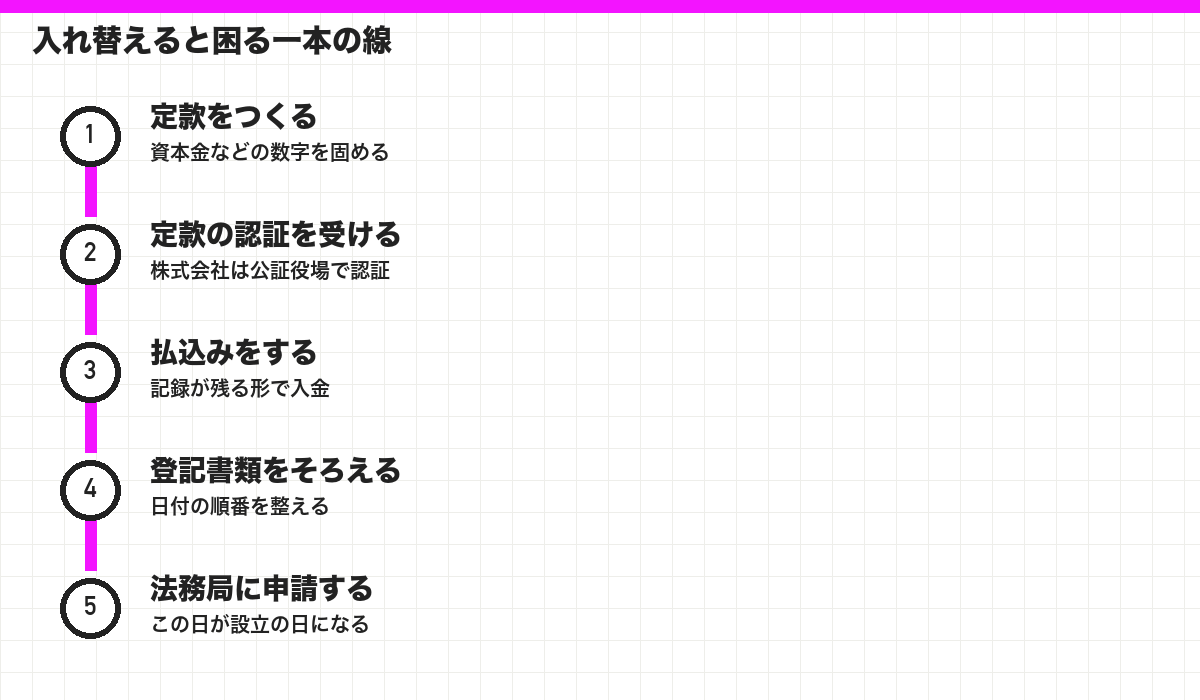

手順の順番を調べる人は、ほとんどが「入れ替えてもよいか」を知りたいはずです。結論から言えば、入れ替えてよい手順と、入れ替えると困る手順があり、その分かれ目は「前の駅から何を受け取っているか」です。商業登記法47条2項は、設立の登記の申請書に定款(1号)や払込みがあったことを証する書面(5号)を添付することを定めており、この添付の関係が順番を縛っています。
株式会社では、会社法30条1項により、定款は公証人の認証を受けなければ効力を生じません。また、30条2項により、認証を受けた定款は、会社の成立前は原則として変更できません。定款の内容が固まる前に認証へ進むと、あとで直すのが難しくなる、ということです。会社法34条は、発起人が出資の全額を遅滞なく払い込むことを定めています。払込みの記録が、のちの添付書面になるのです。

この一本の線の手順は、前後を入れ替えると前の駅に戻ることになります。どのくらい戻るのかは、会社設立の手順を入れ替えたら何駅戻るかに、誤りやすい六つの場面が載っています。前提から順番が決まる考え方そのものは、会社設立の手順の順番は「前提」で決まるで図にしています。
会社法のどこに順番の根拠があるかを調べたい場合は、会社設立 流れ 会社法のカテゴリーが入口です。条文の言い回しから順番の理由を読むと、「なぜこの順なのか」が腑に落ちます。
N06並行できる手順を見つける:待ちの時間を作業に使う

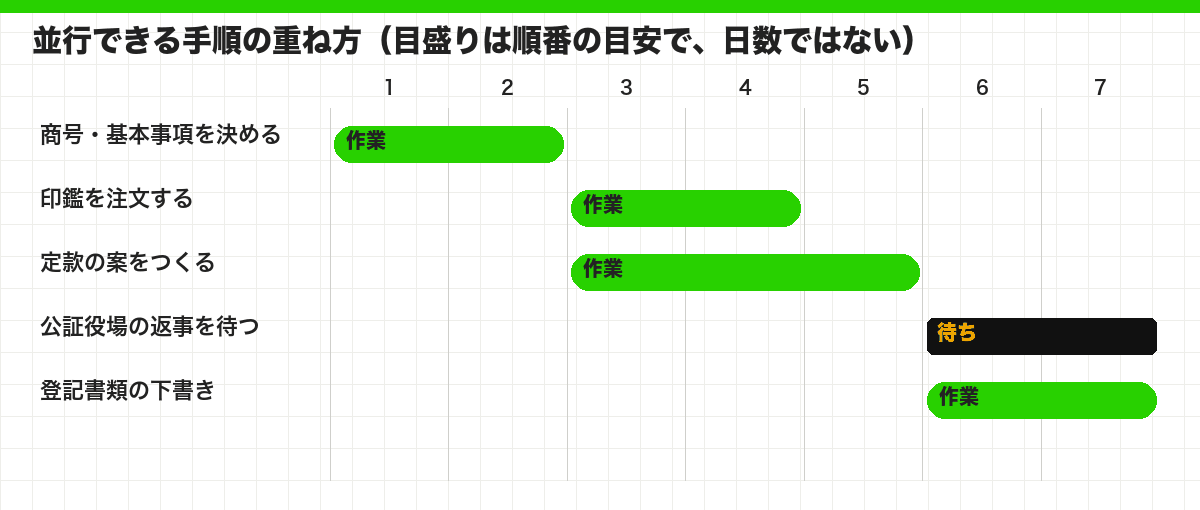

手順の順番に縛られる区間がある一方、横に並べられる手順もあります。印鑑の注文は、商号が決まれば定款の案づくりと並行できます。公証役場の返事を待つあいだに、登記申請書の下書きを進めることもできます。時間を短く見せる工夫の多くは、並行できる手順を重ねることにあります。

並行できる印鑑の注文と定款の案づくり。公証役場の返事を待つあいだの登記書類の下書き。
順番を入れ替えると困る商号を決める前の印鑑の注文。資本金を決める前の払込み。日付の順番がずれる書類の作成。
並行の効果がいちばん出るのは、自分では縮められない待ちの区間です。待ちの時間を放っておかず、そのあいだに進められる作業を先に済ませておけば、全体の時間を実質的に縮められます。ただし、並行しすぎて書類の日付がそろわないと、やり直しになる危険があります。
J-Net21などの公的な支援機関の解説でも、設立の手順は段階を追って進める形で説明されています。並行の考え方は手順の前提と並行の記事に、平日の動き方と並行の組み合わせは夜と週末の割り振りにまとめました。

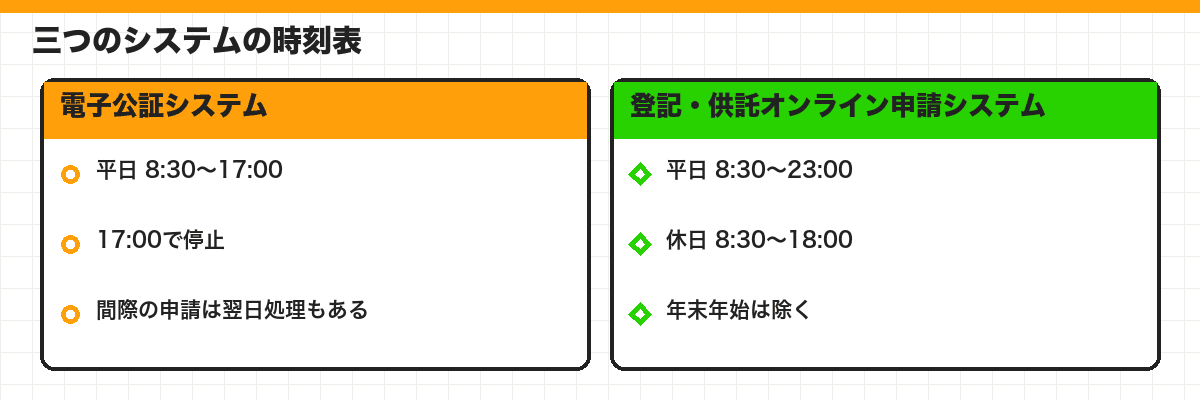

N07電子定款とオンライン申請の時刻表:システムが動く時間と受付の時刻

電子定款やオンライン申請を使うと、窓口の時間の縛りは緩みますが、システムごとに別の時刻表があります。公証役場の側では、電子公証システムが平日の8:30から17:00まで動き、祝日・休日と年末年始(12月29日〜1月3日)は止まります。夕方ぎりぎりに出した案件は、その日のうちに片づかないことがあります(日本公証人連合会の案内。2026年10月23日確認)。

同じオンラインでも、公証役場側の時刻表と法務局側の時刻表は別物です。定款認証と設立登記を同時に申請する場合、同時に申請する取り扱いでは、その日のうちに認証まで終わらないと登記の申請が却下されるため(商業登記法24条7号、法務省の案内)、公証人とのテレビ電話の面談を先に押さえておく必要があります。
電子定款とオンライン申請で流れがどう変わるかは電子定款とオンライン申請で会社設立の流れはどう変わるかに、準備物と受付の時刻の段取り表は電子定款・オンライン申請で組む会社設立の流れにあります。法務局の受付時間やオンライン申請の利用時間は、法務局の受付時間の記事で深掘りします。
メモ 電子定款の作り方や定款の中身は、このサイトの担当外です。定款・登記申請書の書き方を扱う姉妹サイトのテーマを参照してください。
N08まとめ:三つの時間を分けて、窓口の時刻から逆に動く

会社設立の流れの時間は、窓口の時間、待ちの時間、自分の作業の時間という三つの物差しに分けると、整理がつきます。法務局の窓口は平日の限られた時間帯、審査の待ちは公表される完了予定日、自分の作業は重い区間と軽い区間に分かれます。
- 法務局の業務取扱時間と窓口対応時間を、管轄の法務局で確かめる
- 審査の待ちは、完了予定日の表で申請日ごとに読む
- 作業の重い区間にまとまった時間を、軽い区間にすきま時間を割り当てる
- 入れ替えると困る手順の順番を守り、並行できる手順を待ちの区間に重ねる
- 電子公証とオンライン申請は、それぞれの時刻表を別々に確かめる
ここで示した時間帯や日数は、いずれも2026年10月23日に確認した範囲の目安です。窓口の対応時間や運用は変わることがあるため、申請の前に、本店所在地を管轄する法務局と利用する公証役場の最新の案内を確かめてください。手順そのものの順番は、手順の前提の記事から読み進めると流れがつかみやすくなります。
窓口の時刻が決まったら、そこから逆に、払込み、定款認証、定款づくりと日付をさかのぼっていくと、会社設立の準備を始める日が自然に決まります。時間は、動き出す日を決めるための材料として使ってください。
終点のその先へ
時間の悩みは、窓口の時計、待ちのカレンダー、自分の手帳の三つを並べるとほぐれていきます。まずは法務局のページで開いている時間を確かめ、手帳の空きと見比べてみてください。重なる時間が見つかれば、そこが会社設立の流れを一歩進める最初の日です。
