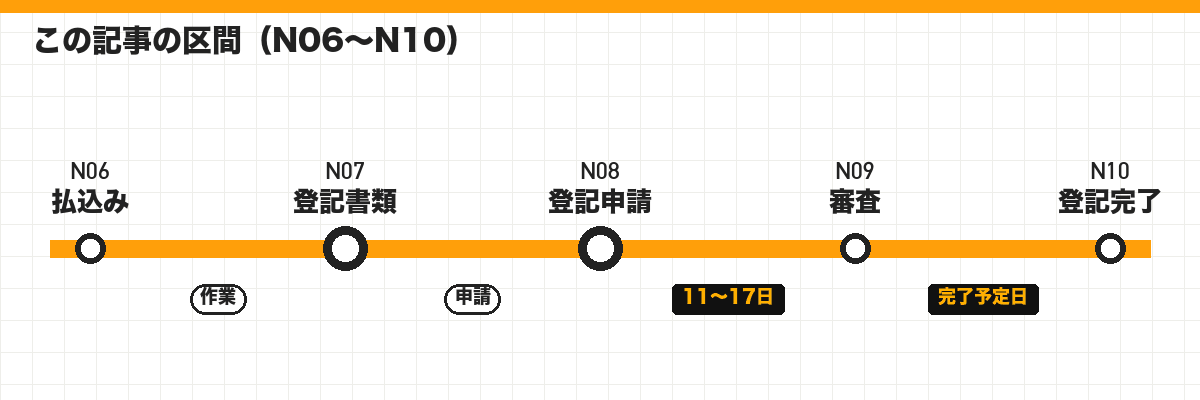

登記書類の駅から法務局の駅へ|会社設立の流れで設立の日が決まる区間を歩く

乗車案内この記事が扱う区間
申請先・申請方式・登記完了予定日は、本店所在地を管轄する法務局のページで必ず確かめてください(2026年10月11日確認)。
この記事は、こんな人に向けて書いています
定款の認証と資本金の払込みが見えてきて、いよいよ法務局へ向かう段取りを考え始めた人。「どの法務局に、どの方法で、何日に出せばいいのか」を、会社設立の流れの最後の作業区間としてまとめて押さえたい人に向けています。
会社設立の流れを路線図で見ると、N07の登記書類とN08の登記申請は、自分で手を動かす最後の区間です。ここを抜ければ、あとは法務局の審査を待つだけになります。その一方で、申請した日がそのまま会社の設立の日になるため、日付の重みがいちばん大きい区間でもあります。
この記事は、N07で書類をそろえてからN08で法務局に申請するまでを、申請先の決まり方、申請の方式、申請日の数え方、納めるお金、相談の窓口という順に案内します。申請書の書き方には立ち入らず、どの順番で何を決めれば法務局の駅を迷わず通過できるかを、手順の並びとして説明します。
STATION N01登記の区間の位置:書類の駅、法務局の駅、その先の審査

株式会社は、本店の所在地において設立の登記をすることによって成立します(会社法49条)。会社設立の流れの中で、法務局の駅が「この日が設立の日」と呼ばれるのはこのためです。定款も払込みも、すべてはこの駅で登記を申請するための準備だったと言えます。

路線図で見ると、N06の払込みからN08の申請までは白い札(作業)が続き、N08を出たところで黒い札(審査の待ち)が立ちます。つまりこの区間は、会社設立の手順のうち、自分の段取りしだいで短くも長くもなる最後の作業区間です。
法務省の発起設立の説明では、設立の登記は、設立時取締役等の調査が終了した日または発起人が定めた日のいずれか遅い日から2週間以内にしなければならないとされています(会社法911条1項)。払込みの駅を出てから法務局の駅に着くまでの持ち時間には、このような法律上の枠があることも覚えておきましょう。
合同会社の流れでも、この区間は株式会社とほぼ同じ形で通ります。違いは添付する書類の種類で、たとえば合同会社の定款には公証人の認証が要りません。どの路線を選んでも法務局の駅には必ず停車する、というのが路線図の上での大事な共通点です。
専門家に依頼する快速の路線でも、この区間の位置は変わりません。書類の作成や申請を任せる場合でも、申請の日をいつにするか、払込みをいつ済ませるかは依頼する本人が決めることになります。自分が降りる駅が少なくなるだけで、法務局の駅を通る日付が設立の日になるという流れは同じです。

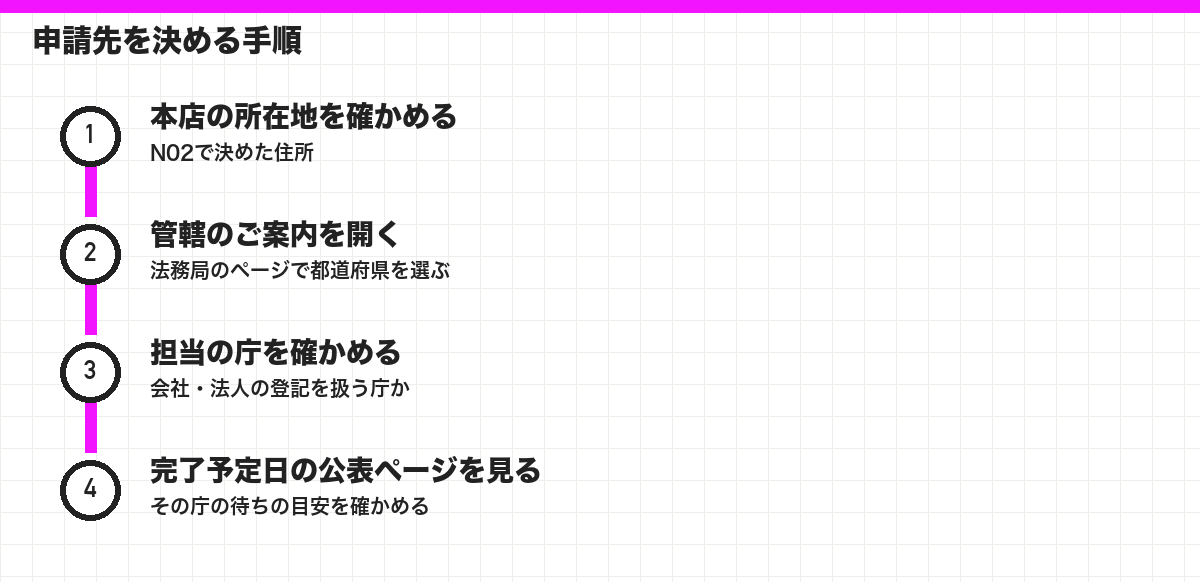

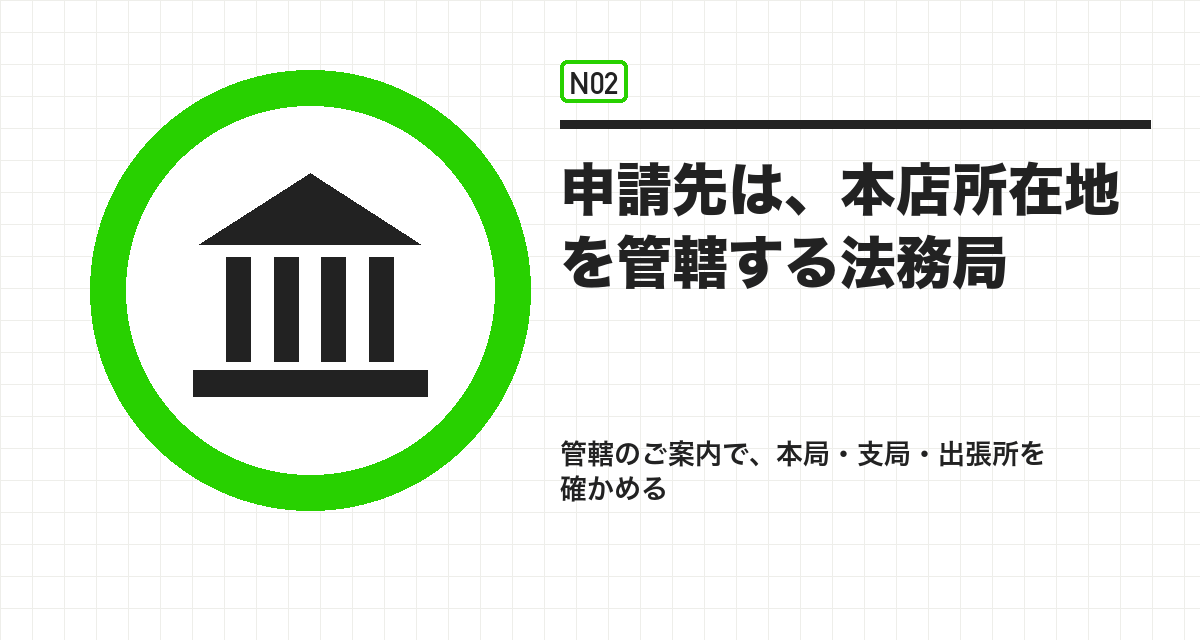

STATION N02どの法務局に出すか:本店所在地の管轄で決まる

登記の申請先は、自由に選べるわけではありません。株式会社の設立の登記は本店の所在地においてするものとされているため、本店を置く場所を管轄する法務局(本局・支局・出張所)が申請先になります。法務局は、所在地ごとの管轄を「管轄のご案内」のページで公開しています。

管轄のご案内のページには、地図から探す方法のほかに「管轄一覧から探す」リンクも用意されています。一覧で庁を見つけたら、その庁が会社・法人の登記を取り扱っているか、取り扱う場合の連絡先はどこかまで確かめておくと、会社設立の手順の中で申請先を取り違えずに済みます。
申請先が分かれば、その庁が公表している登記完了予定日のページも見られるようになります。N08を出たあとの待ちの長さは庁と時期で変わるため、申請先を確かめる手順と、待ちの目安を確かめる手順はセットで済ませておくと、会社設立の流れの最後まで日程を見通せます。
本店の所在地は、定款の認証を受ける公証役場の範囲にも関わります。本店を後から別の法務局の管内へ移すと、公証役場の駅からやり直しになる場合もあるので、申請先の確認はN02の決める駅の段階で済ませておくのが理想です。

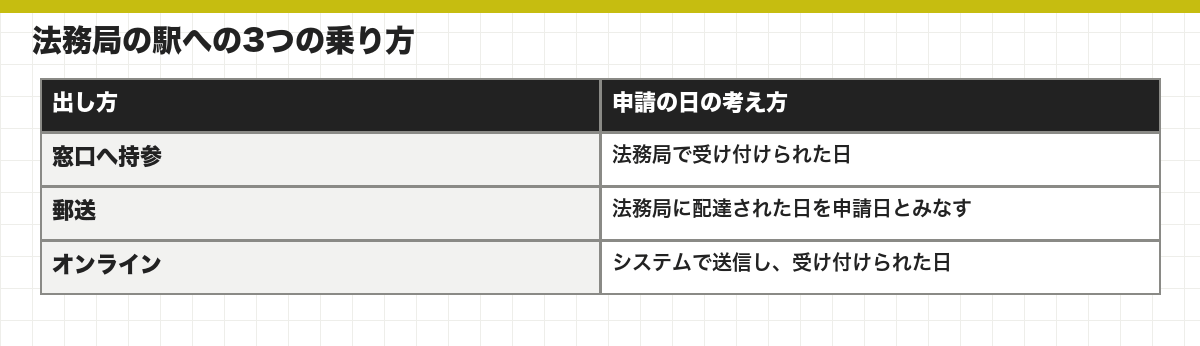

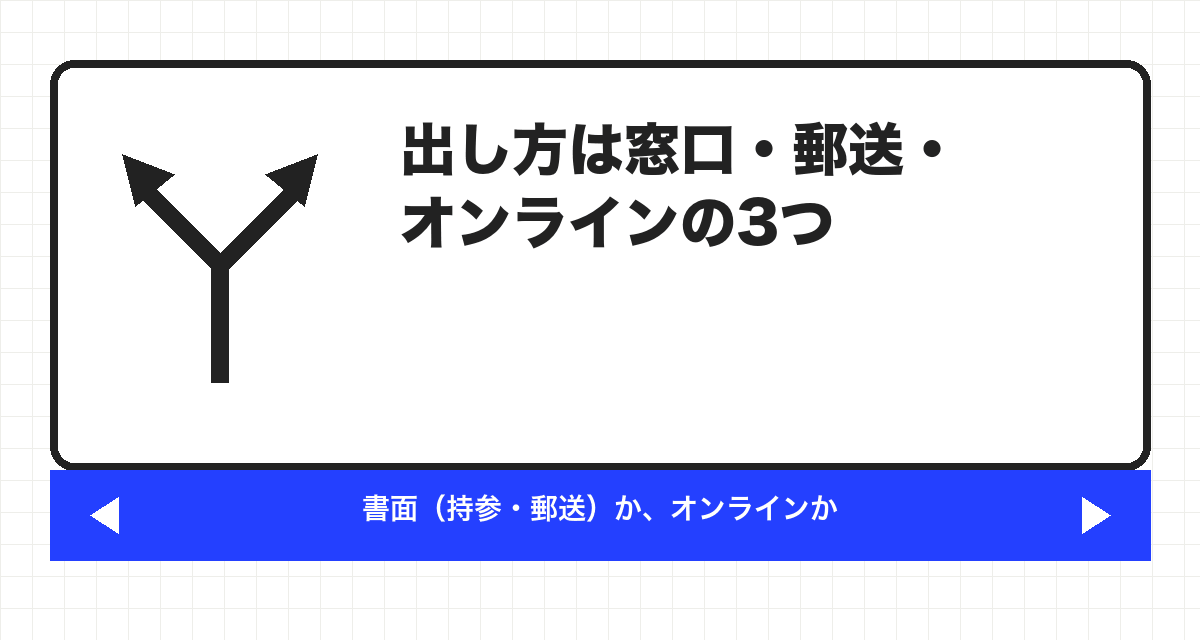

STATION N03窓口・郵送・オンライン:3つの出し方

法務省の発起設立の説明では、登記の申請は、書面(持参または郵送)またはオンラインによりすることができるとされています。路線図にたとえれば、同じ法務局の駅へ向かう乗り方が3つある、ということです。

法務局の商業・法人登記の申請書様式のページでは、申請用総合ソフトを使える人で電子証明書を持っている場合はオンライン申請、電子証明書を持っていない場合はQRコード(二次元バーコード)付き書面申請、ソフトを使えない場合は通常の書面申請、という案内がされています。同じページには「一人会社の設立登記申請は完全オンライン申請がおすすめ」との記載もあります。
どの乗り方を選ぶかで、N07の書類の駅での作業も変わります。書面で出すなら紙の申請書と添付書類を整え、オンラインなら電子署名を付けたデータを用意します。会社設立の流れの中で、申請の方式はN07に入る前に決めておくと、書類を二度作らずに済みます。
オンライン申請の細かい操作や、QRコード付き書面申請の使い方は、電子定款 オンライン申請のカテゴリーと、同じカテゴリーの2本目の記事で扱っています。この記事では、3つの乗り方があり、それぞれ申請の日の数え方が違う、という点を押さえておけば十分です。
迷ったときの目安としては、電子証明書をすでに持っていて申請用総合ソフトを使えるならオンライン、そうでなければQRコード付き書面申請か通常の書面申請、という法務局の案内の分け方に沿って考えるのが分かりやすいでしょう。どの乗り方を選んでも、法務局の駅の先にある審査の流れは同じで、変わるのは申請の日の数え方と、書類の駅での作業の中身です。

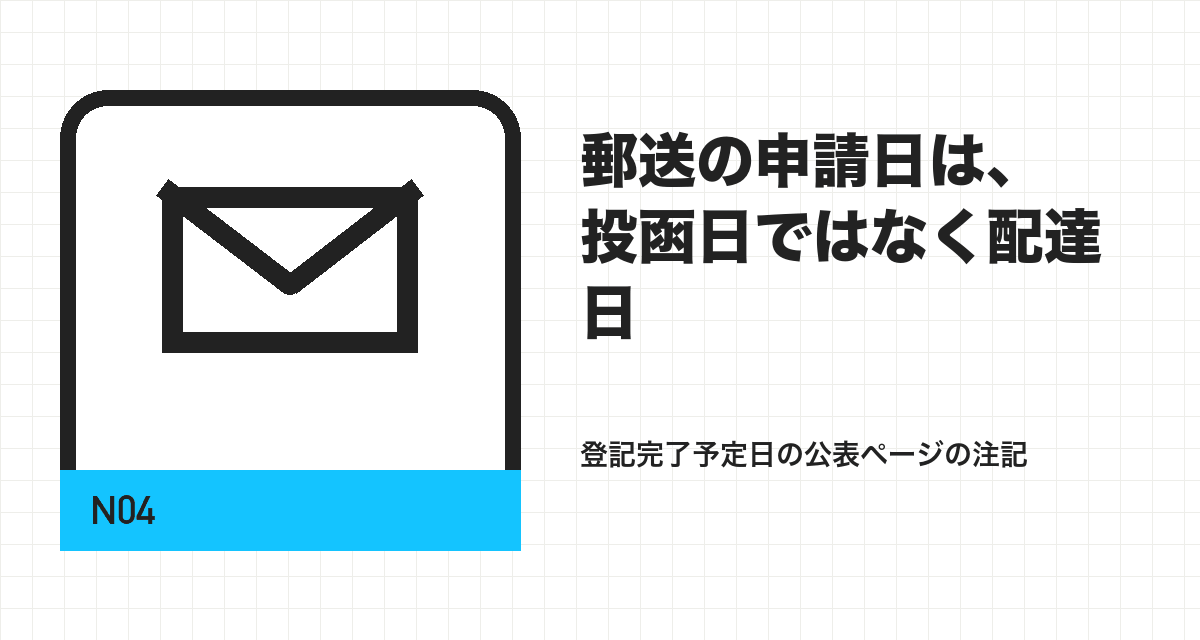

STATION N04申請日がそのまま設立の日:郵送は届いた日で数える

法務局の駅で受け付けられた日が会社の設立の日になるため、申請日の数え方は日程の要です。各法務局の登記完了予定日の公表ページには、郵便等で申請した場合は申請書が法務局に配達された日(配達日)を申請日とみなして確認するよう注記されています。

たとえば金曜日に投函しても、法務局に届くのが翌週なら、申請日も翌週になります。会社設立の日を特定の日にしたい人は、郵送の日数を見込んで投函の日を決めるか、窓口へ持参するかオンラインで出すかを選ぶ必要があります。
休日を会社の設立の日にしたい場合は、さらに条件が加わります。法務省の案内では、令和8年(2026年)2月2日から、申請書に指定登記日を記載し、その日が行政機関の休日で、その直前の開庁日に申請することで、休日を設立の日とすることができるとされています。窓口に行かない出し方でも、この扱いを受けるには、届く時刻が法務局の開いている時間内でなければならない点に注意が要ります。
申請日の決め方を誤ると、払込みの日や書類の日付との並びも崩れます。払込みの駅から法務局の駅までの日付の組み方は、資本金 払込 タイミングのカテゴリーの記事で、逆算の手順として扱っています。

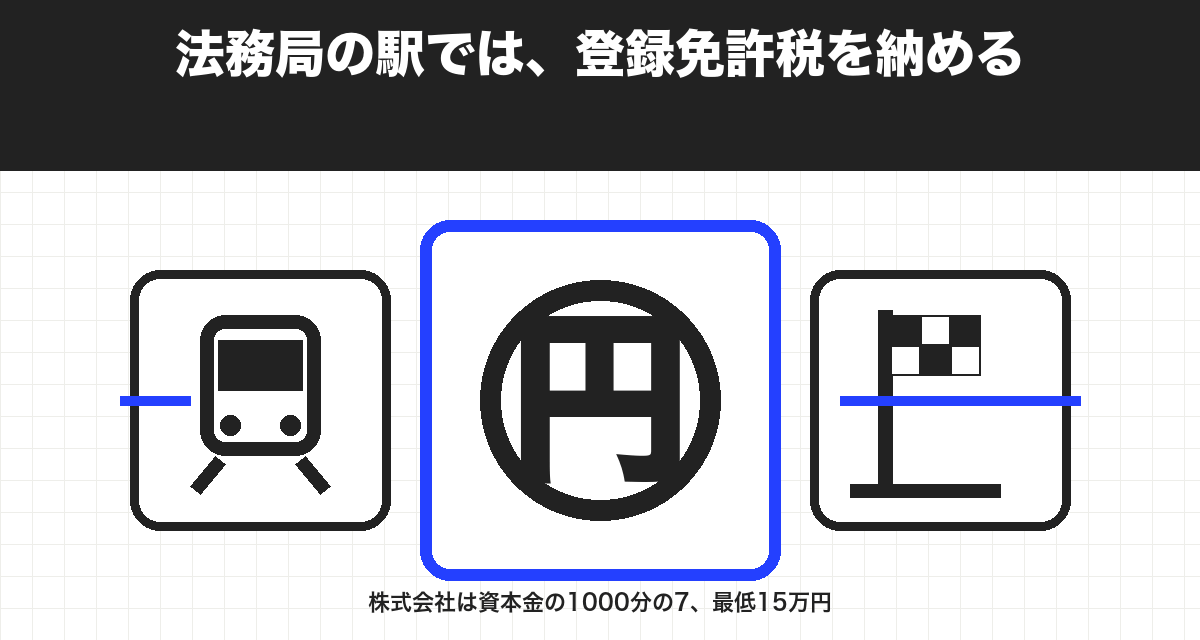

STATION N05法務局の駅で納めるもの:登録免許税

法務局の駅では、登記の申請と一緒に登録免許税を納めます。法務省の発起設立の説明では、株式会社の設立登記の登録免許税額は、資本金の額に1000分の7を乗じた金額で、これによって計算した税額が15万円に満たないときは、申請件数1件につき15万円とされています(2026年10月11日確認)。
| 会社の形 | 登録免許税の考え方 | 確かめた先 |
|---|---|---|
| 株式会社 | 資本金の額×1000分の7。15万円に満たないときは15万円 | 法務省「株式会社の設立手続(発起設立)について」 |
| 合同会社 | 法務省の合同会社の設立手続の説明に記載 | 法務省「合同会社の設立手続について」 |
つまり、資本金がそれほど大きくない株式会社では、多くの場合15万円が法務局の駅で出ていくお金になります。公証役場の駅で払う定款認証の手数料や印紙より後に、そして額としては大きく出ていくお金なので、会社設立の流れの中で現金や納付の手段をいつ用意するかを日程表に書いておきましょう。
登録免許税の軽減の制度や、費用の全体の内訳は、会社設立の費用を扱う姉妹サイトの担当テーマです。このサイトでは「どの駅で何を払うか」のタイミングだけを扱い、支払いの順番は費用 いつ払うのカテゴリーにまとめています。
登録免許税の額は資本金の額から計算されるため、払込みの駅で入金した額と、登記申請書に書く資本金の額と、納める税額の3つがつながっています。どこか一つが食い違うと補正の対象になりかねません。書類の駅で最後に見直すときは、この3つの数字を並べて確かめる手順を入れておくと、法務局の駅での手戻りを防げます。会社設立の流れの中で、数字が駅から駅へ受け渡されていく様子がいちばんよく見える場面です。

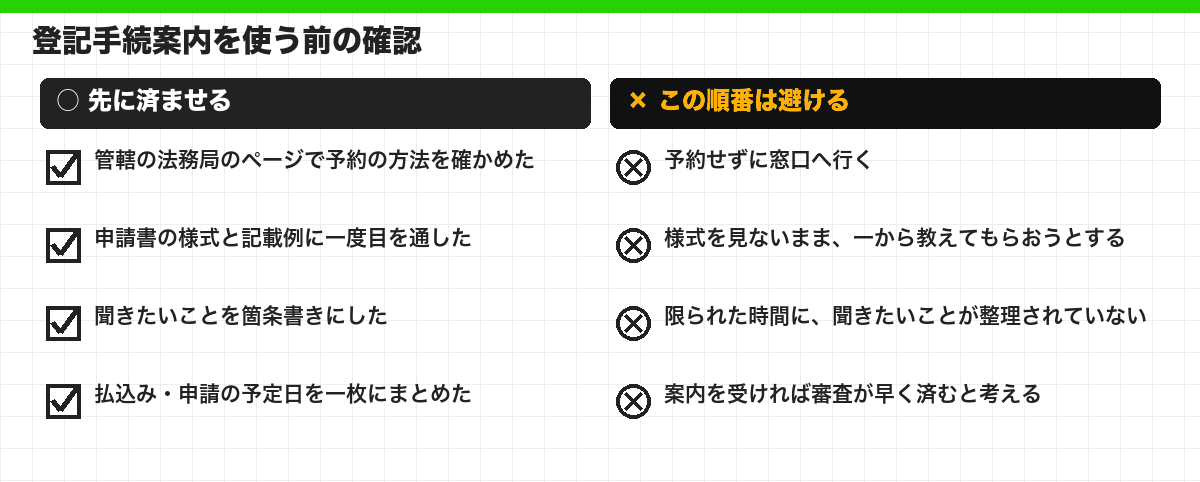

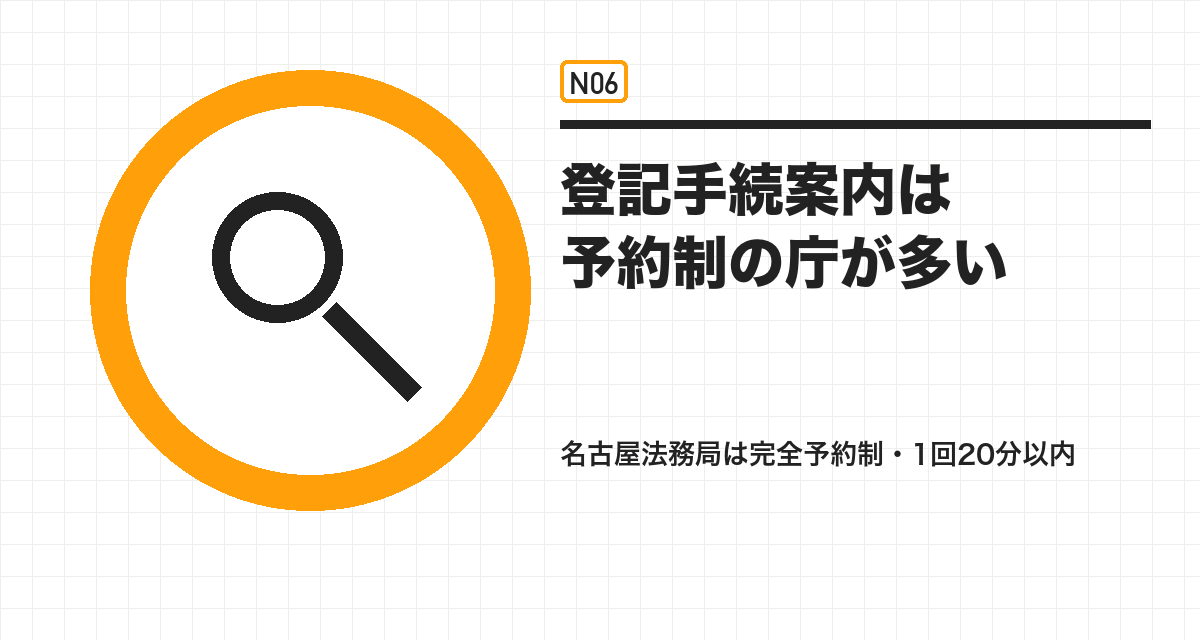

STATION N06登記手続案内を使うなら、予約を先に

自分で書類をつくって申請する場合、法務局の登記手続案内で申請書の様式や添付書類について説明を受けることができます。ただし、飛び込みで相談できるとは限りません。名古屋法務局の案内では、商業法人の登記申請に関する手続案内を完全予約制(1回20分以内)としています。

1回の時間が限られているため、事前に法務局のページの様式と記載例を見て、分からない点を絞っておくと案内の時間を有効に使えます。名古屋法務局のページでも、利用する前に登記制度の説明や登記申請の流れ、よくある質問などの掲載情報を確かめるよう呼びかけています。
予約の取り方や受付の時間は法務局ごとに違います。会社設立の手順として、申請の予定日が決まった段階で管轄の法務局のページを開き、予約の方法を確かめておくと、書類の駅で手が止まったときにすぐ相談できます。
手続案内は、あくまで申請する本人が書類を整えるための説明の場です。案内を受けても審査の日数そのものは変わらないので、日程表の上では「相談の予約」「相談の日」を書類の駅の作業の行として入れ、申請の日を後ろへずらさないように組んでおきましょう。相談で直す点が見つかったときに、手直しの日を一日確保しておくと、流れ全体が崩れにくくなります。
STATION N07書類の駅で並行できることと、待つべきこと

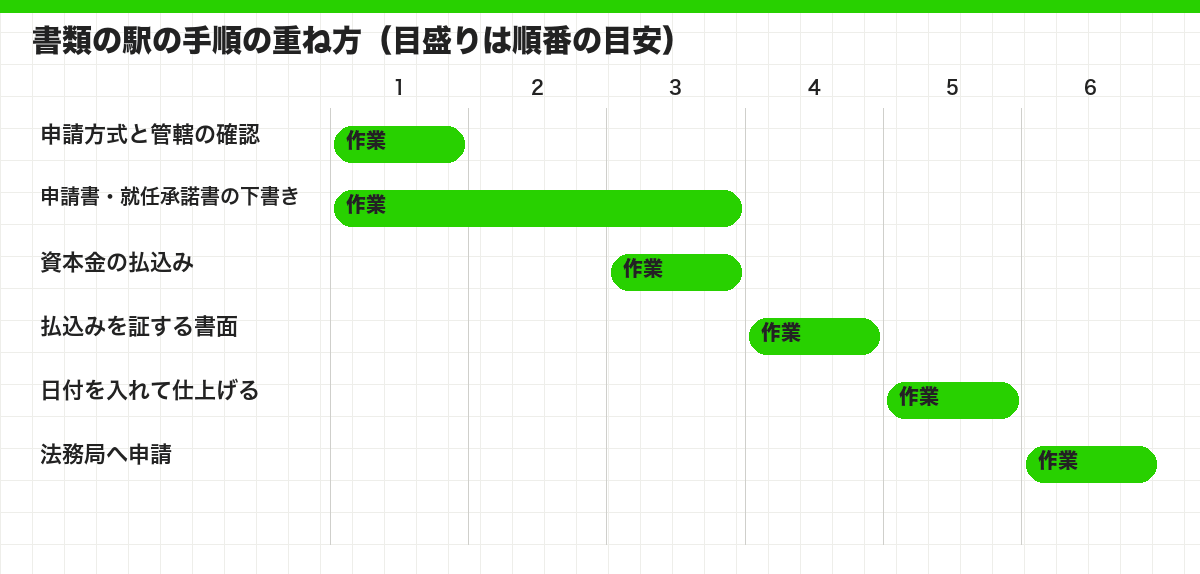

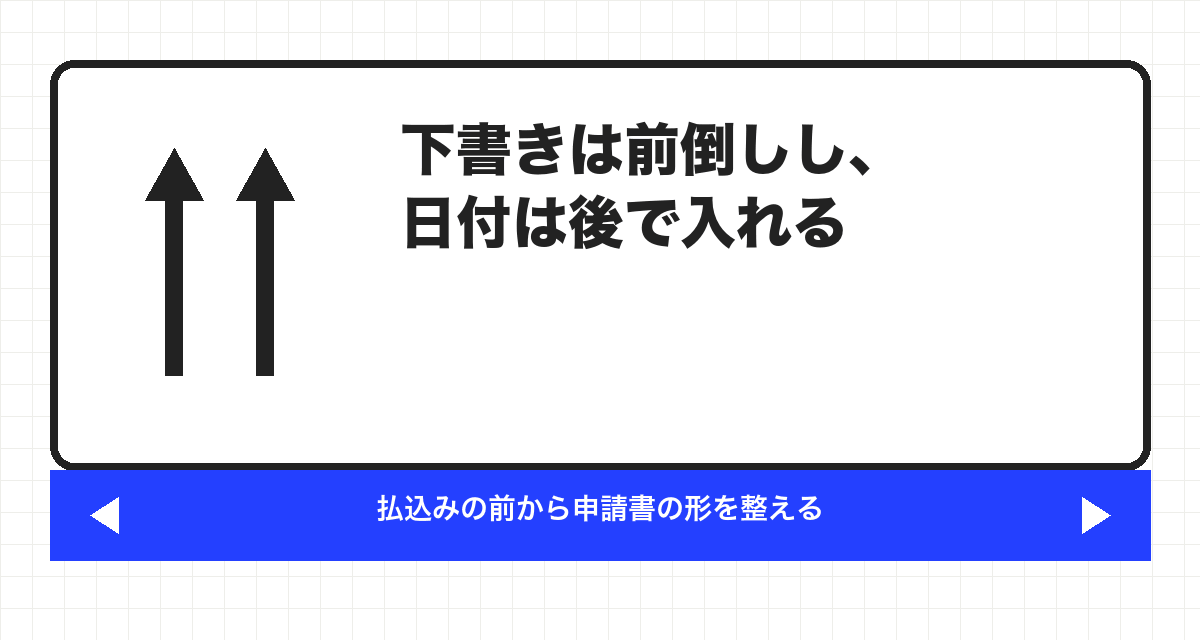

登記書類の駅の作業は、払込みの駅を出てから始めると時間がかかります。下書きできるものは前倒しし、日付や金額が確定してから入れるものは後に回す、という分け方をすると、会社設立の流れの中でこの区間を短くできます。

並行できる申請書や就任承諾書の下書き、印鑑の届出の準備、管轄と申請方式の確認。公証役場や払込みの前後に進められます。
順番を入れ替えると困る払込みの前に、払込みを証する書面を日付入りで仕上げること。入金の記録がそろってから作ります。
順番を入れ替えると困る申請の方式を決める前に書類を作り込むこと。書面とオンラインでは用意するものが違います。
商業登記法47条2項は、設立の登記の申請書に添付する書面として、定款(1号)や払込みがあったことを証する書面(5号)などを挙げています。前の駅で受け取ったものが、この駅でそろって法務局へ渡される、という流れを意識すると、何をいつ準備すればよいかが見えてきます。
必要書類の一覧や取り寄せ方は会社設立の必要書類を扱う姉妹サイト、申請書の書き方は登記・定款・登記申請書の書き方を扱う姉妹サイトの担当テーマです。
STATION N08まとめ:法務局の駅を出たら、あとは審査を待つ

登記書類の駅から法務局の駅までは、会社設立の流れで自分が手を動かす最後の区間です。申請先、申請の方式、申請日の数え方を先に決めておけば、書類の作業は迷わず進められます。
- 本店所在地を管轄する法務局を、管轄のご案内で確かめる
- 窓口・郵送・オンラインのどれで出すかを、書類の駅に入る前に決める
- 郵送なら配達日が申請日。設立の日にしたい日から逆算して出す
- 登録免許税の額と納め方を確かめ、相談するなら登記手続案内を予約する
法務局の駅を出ると、N09の審査の待ちに入ります。2026年10月11日に確かめた公表例では、仙台法務局本局で申請から11〜14日、福岡法務局本局で14〜17日でした。待ちの長さは庁と時期で変わるため、申請先の公表ページで確かめてください。審査中の補正の扱いは遅れる 原因 補正、終点での確かめ方は登記完了 確認方法 終点のカテゴリーで扱っています。
申請の方式ごとの細かい違いや、申請した後の待ちの読み方は、同じカテゴリーの2本目の記事でもう一歩踏み込んでいます。
終点のその先へ
法務局の駅へ向かう前に、管轄のご案内と登記完了予定日のページを、同じ日に一度ずつ開いてみてください。申請先と待ちの目安が分かれば、窓口・郵送・オンラインのどれで出すか、何日に出すかも決めやすくなります。
この駅の案内は役に立ちましたか?
押した記録はこの端末のブラウザにだけ残ります。
